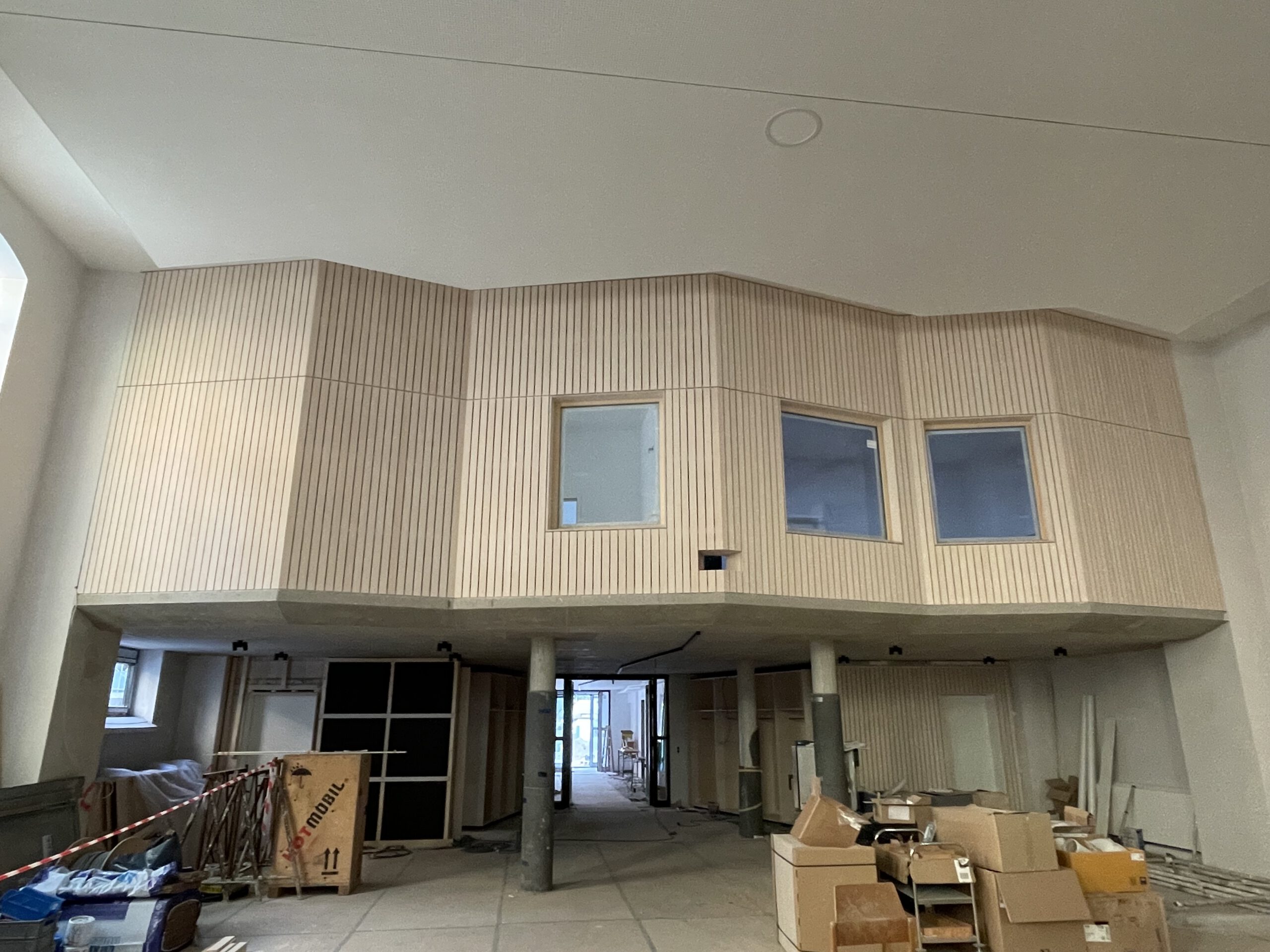

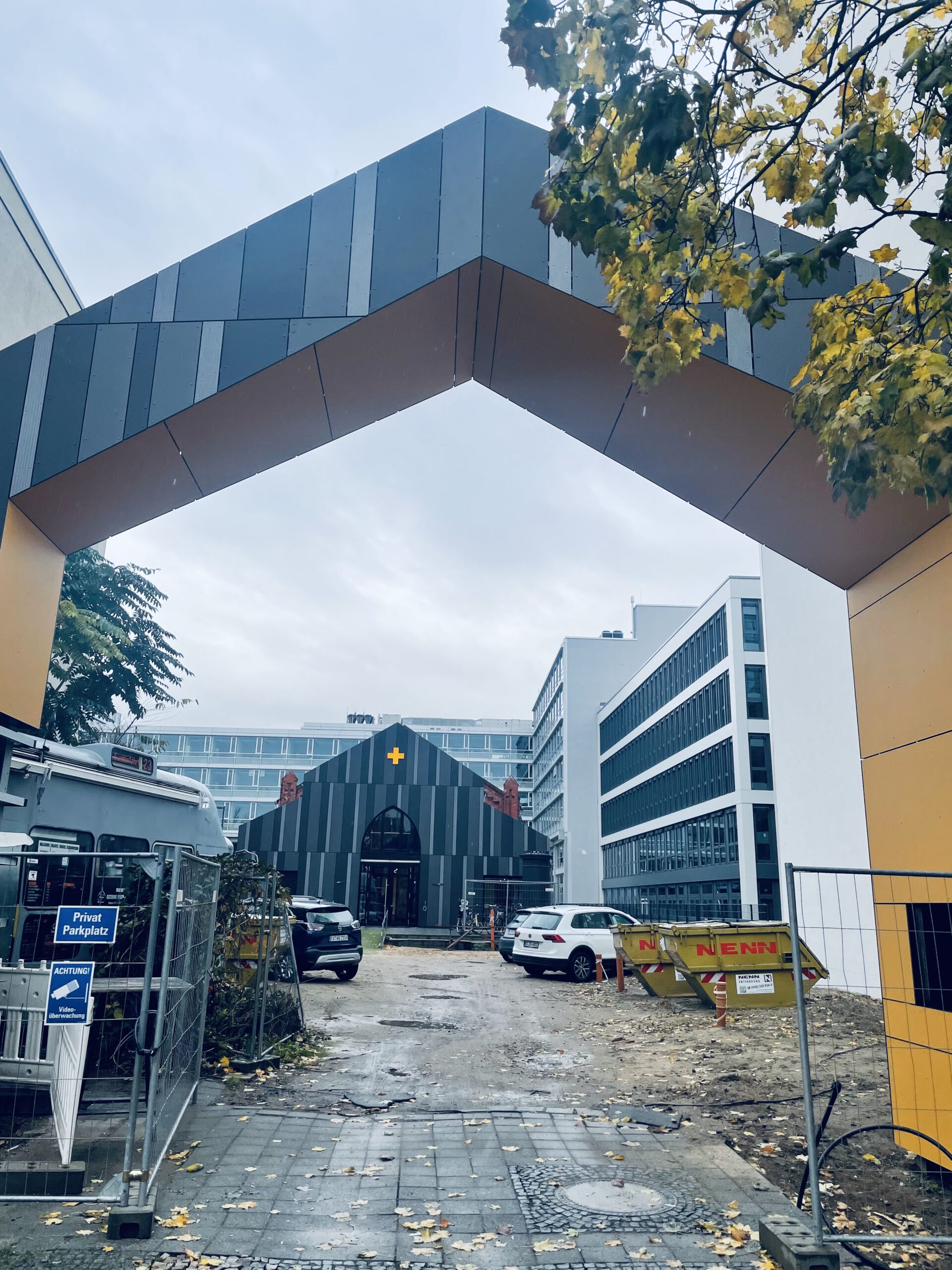

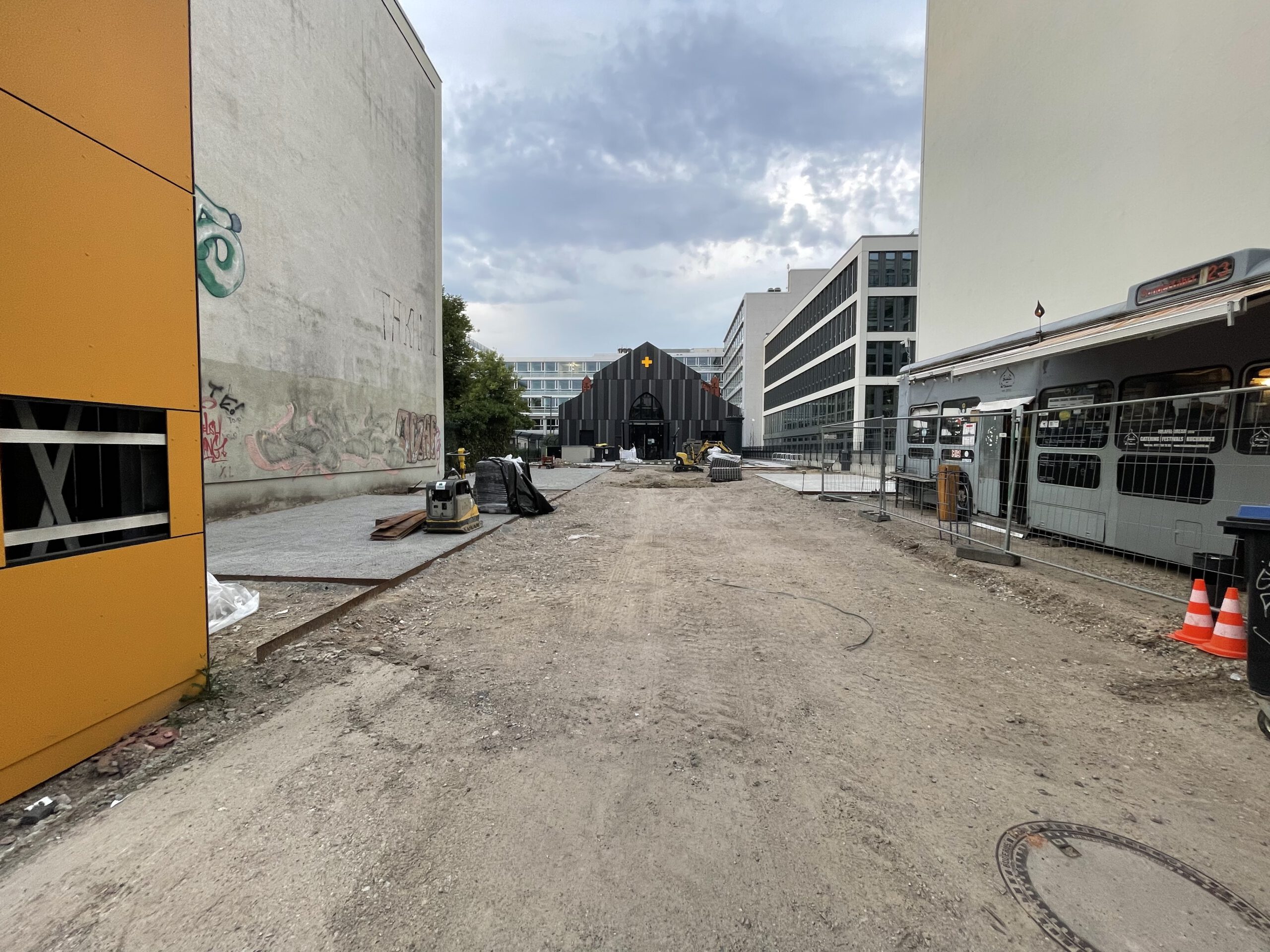

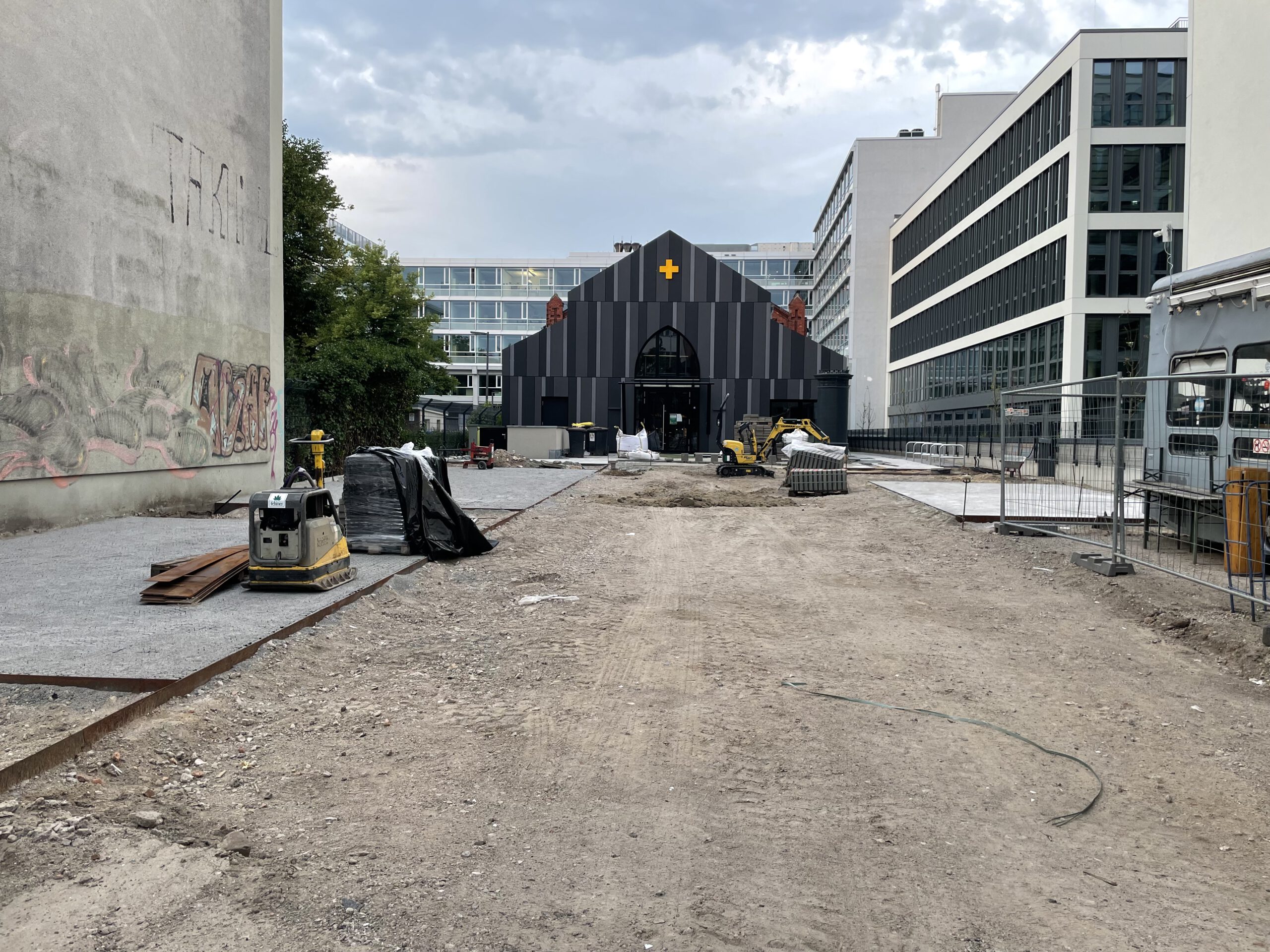

Fertigstellung des Bauprojekts
August 2024
Auch die Außenanlagen sind nahezu fertig, im Herbst werden noch Bäume gepflanzt und zeitnah ein Basketballkorb installiert. Nach ziemlich genau fünf Jahren ist mit einigen Höhen und Tiefen unser Bauprojekt damit abgeschlossen. Hallelujah!

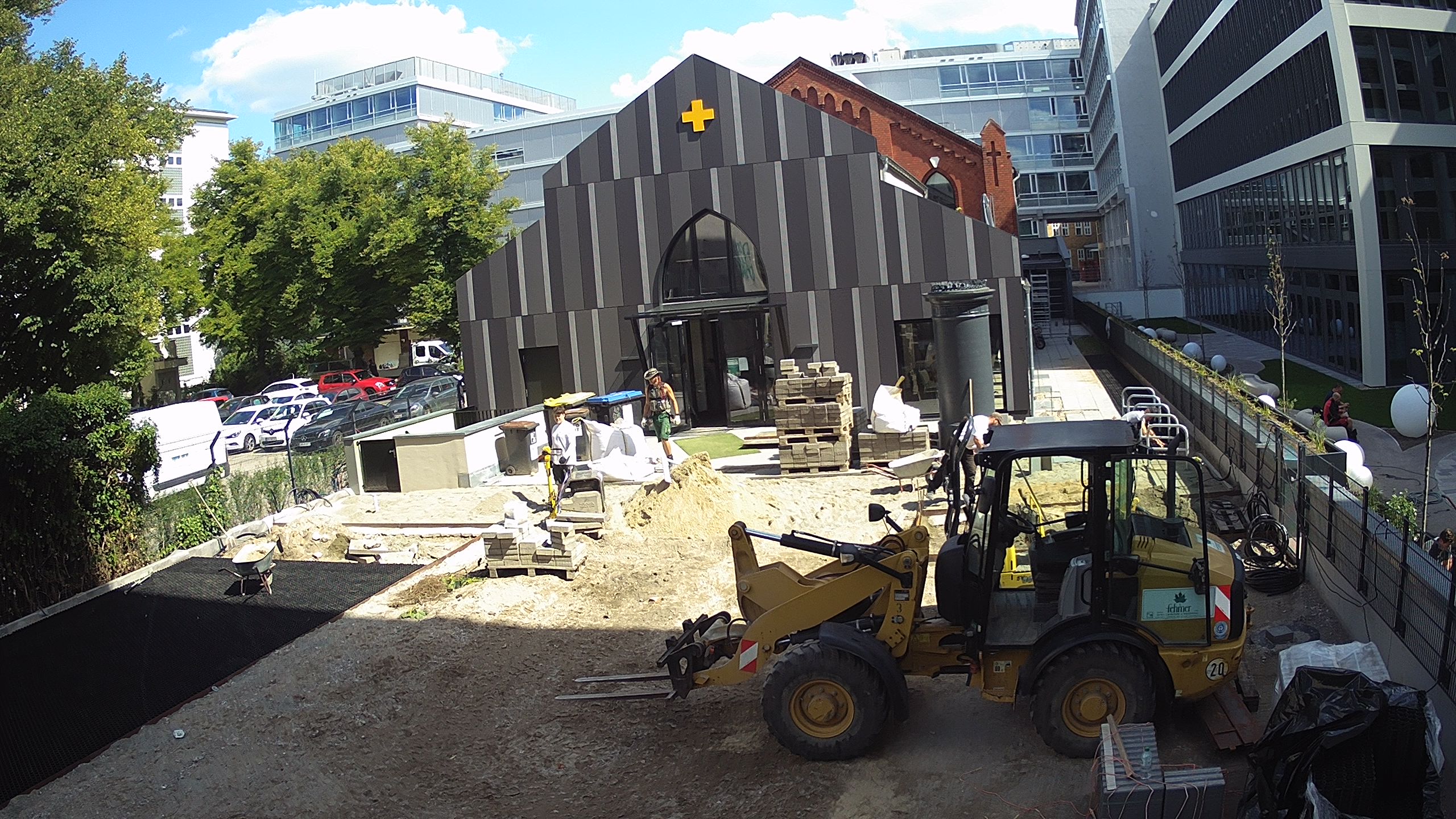

Gestaltung der Außenanlage
Juli/August 2024

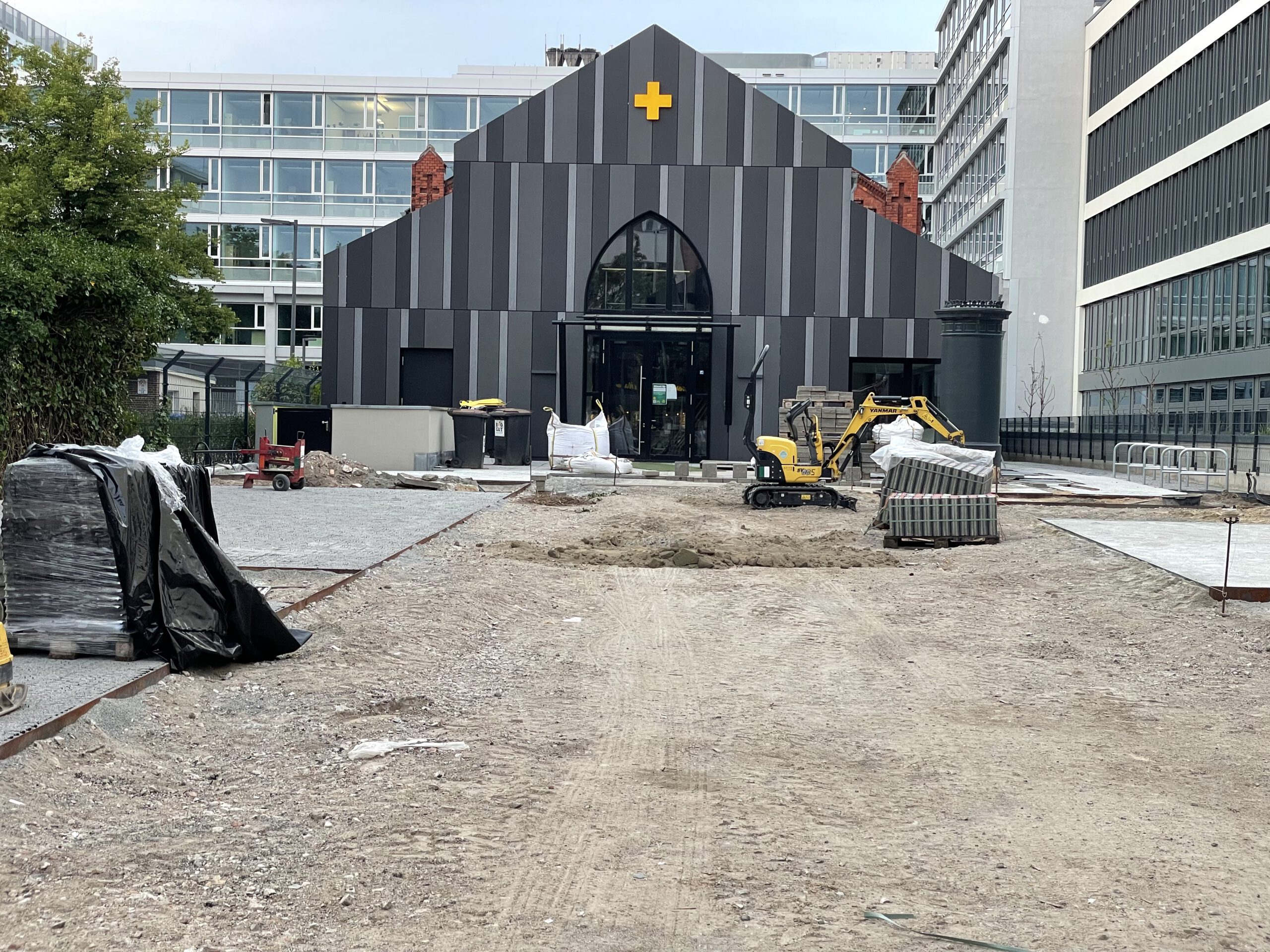

Das letzte Puzzlestück unseres Bauprojekts wird umgesetzt.

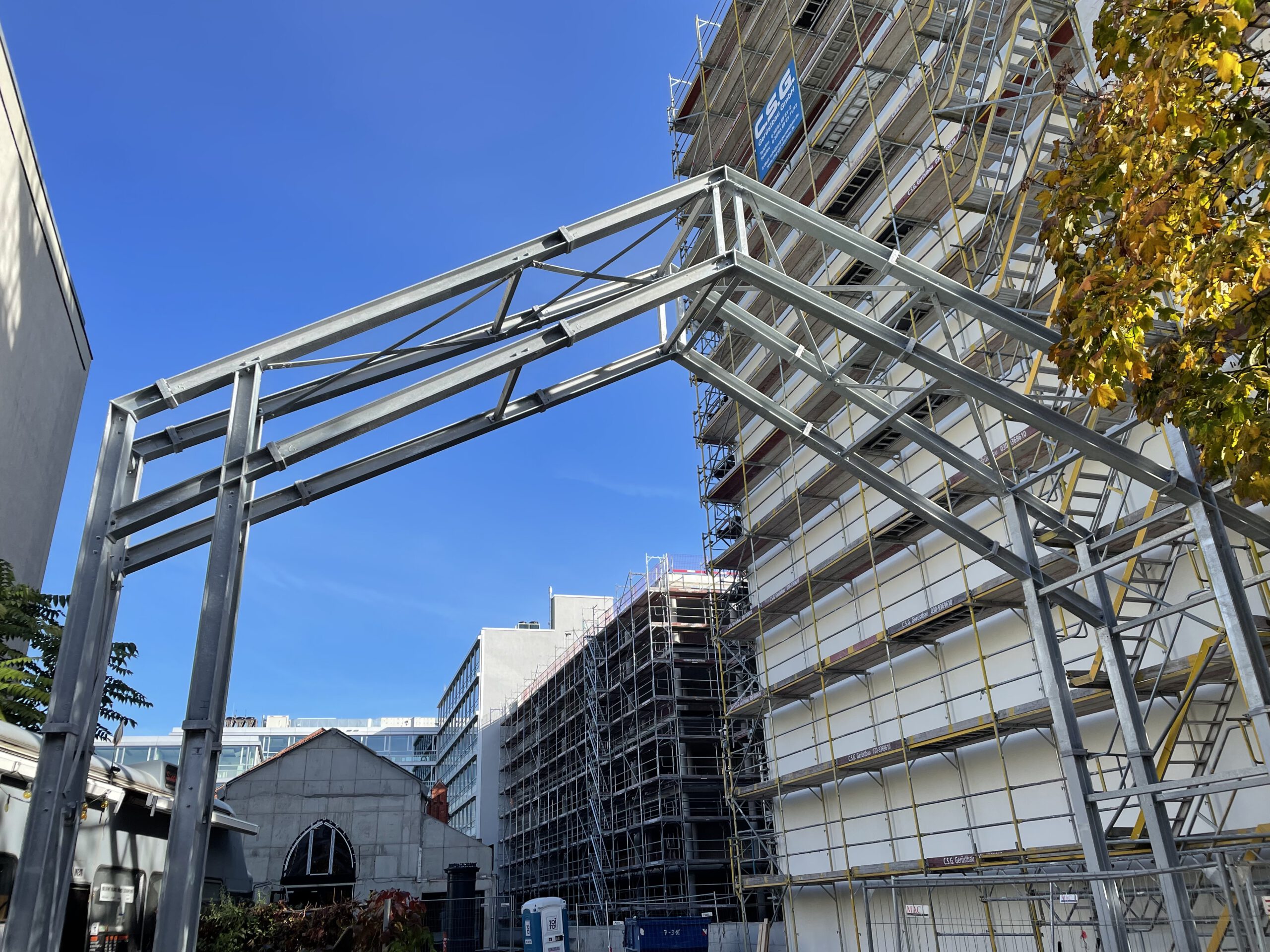

Außenanlage: Bohrungen für
Geothermie

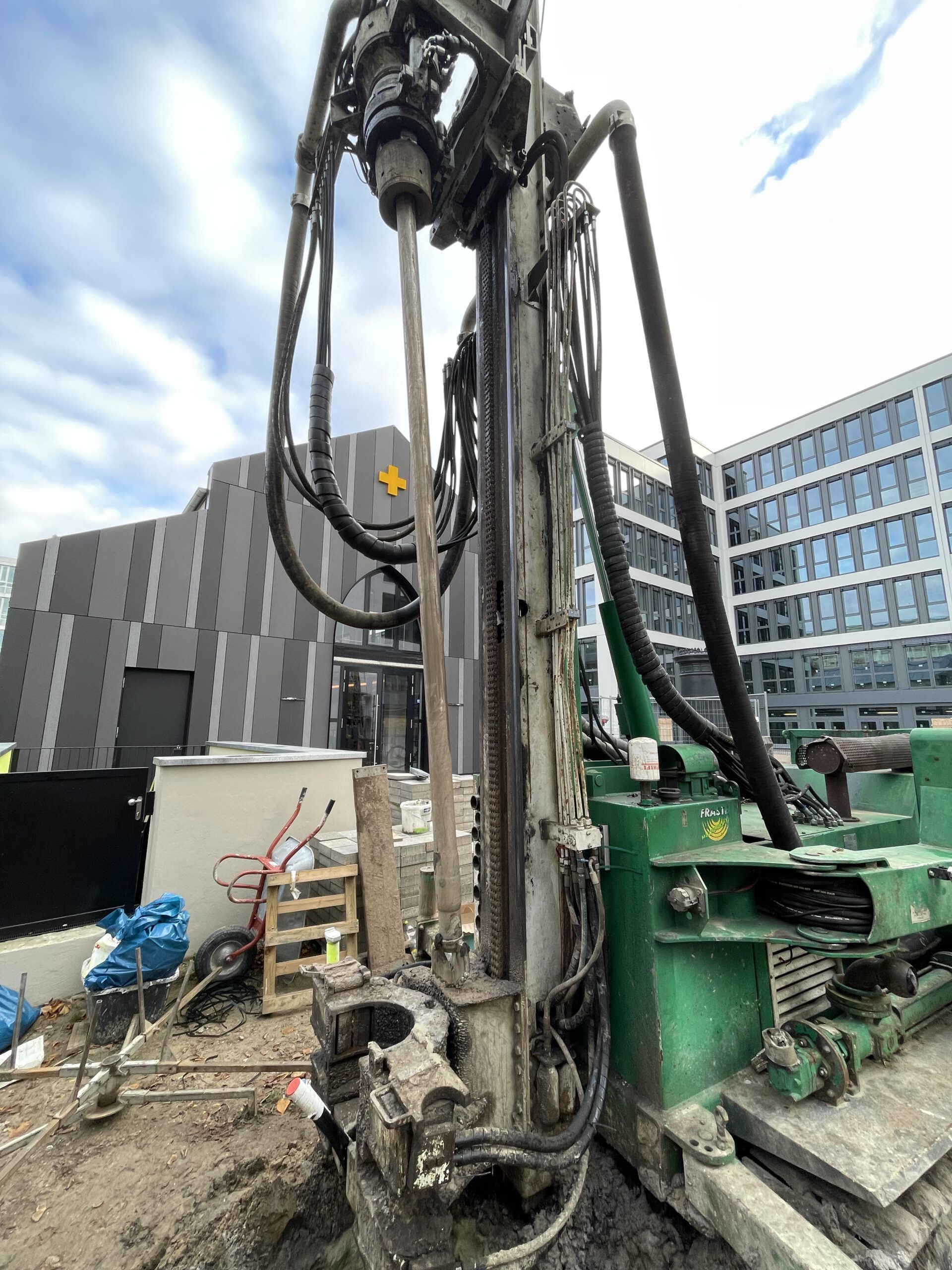

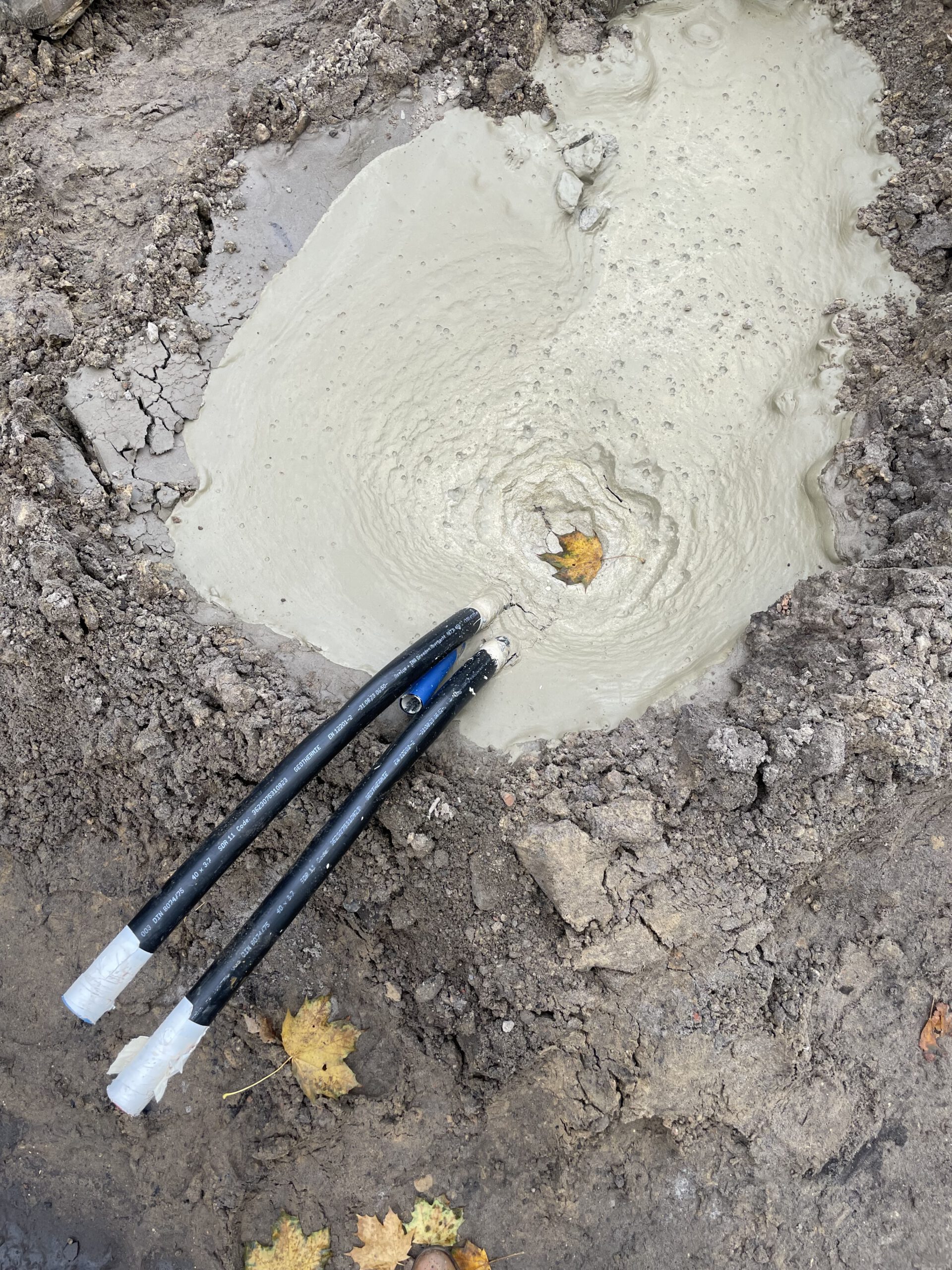

November 2023

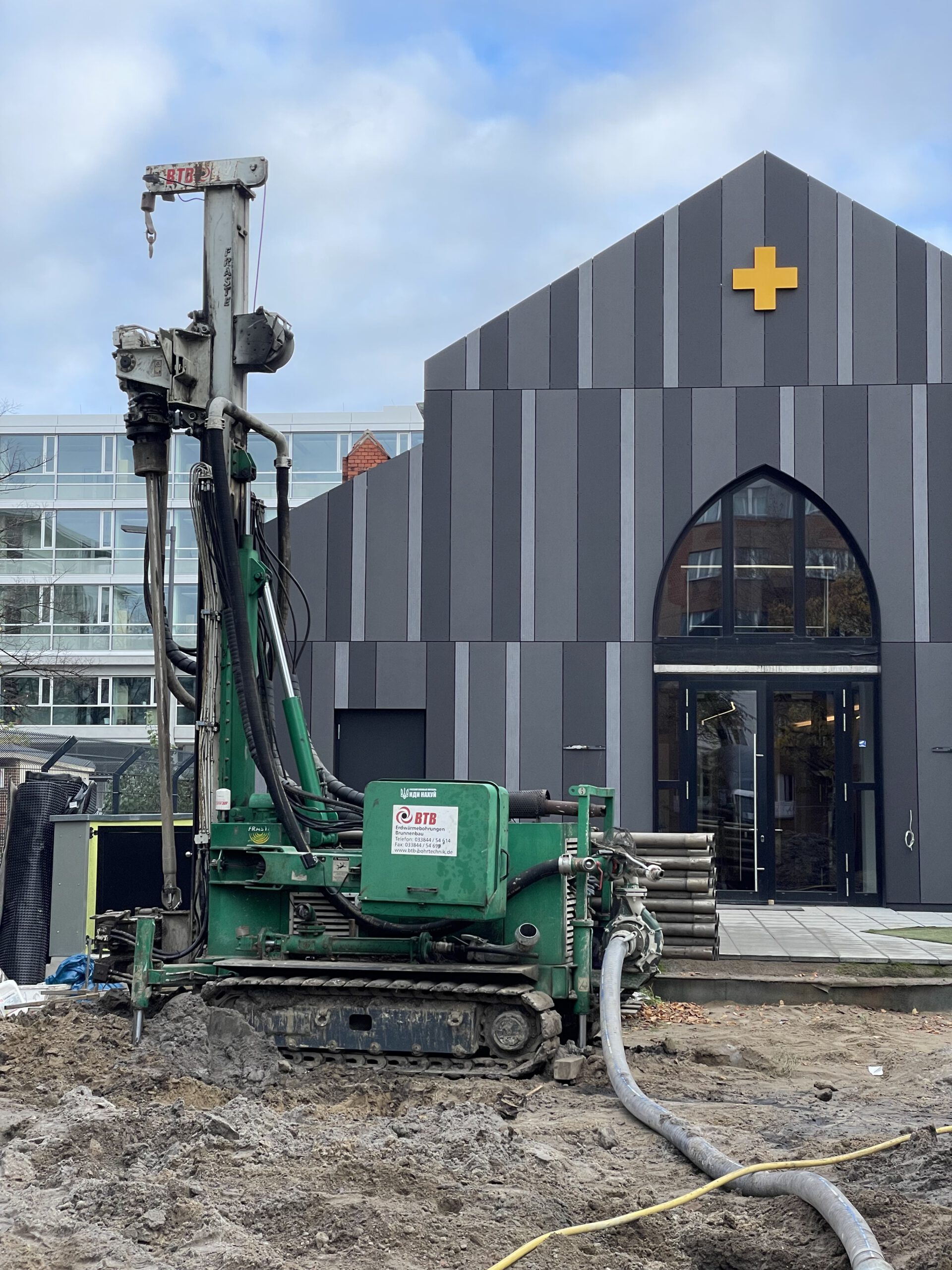

Für die Geothermie-Heizung werden neun Löcher in 99 Meter Tiefe gebohrt.

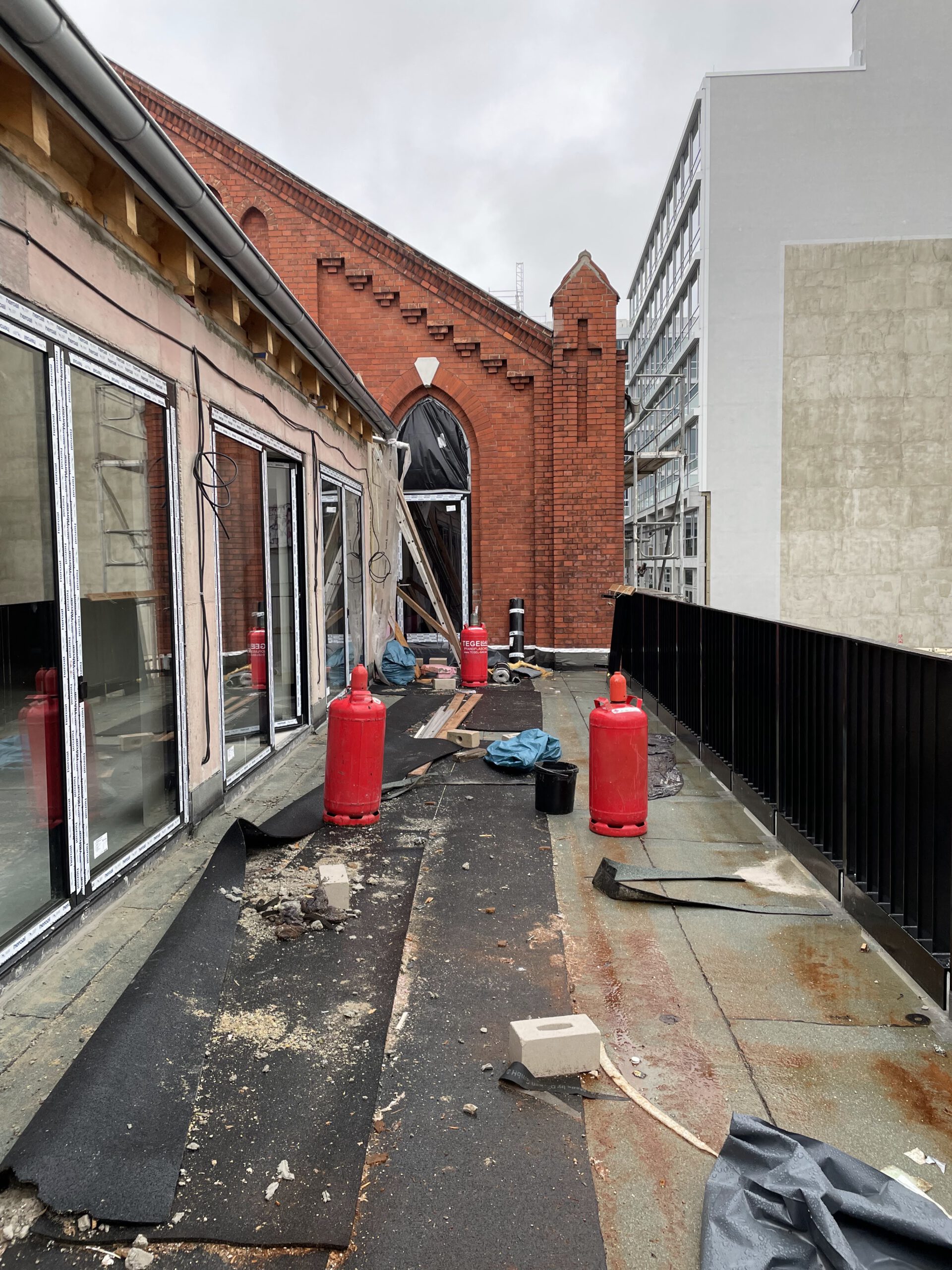

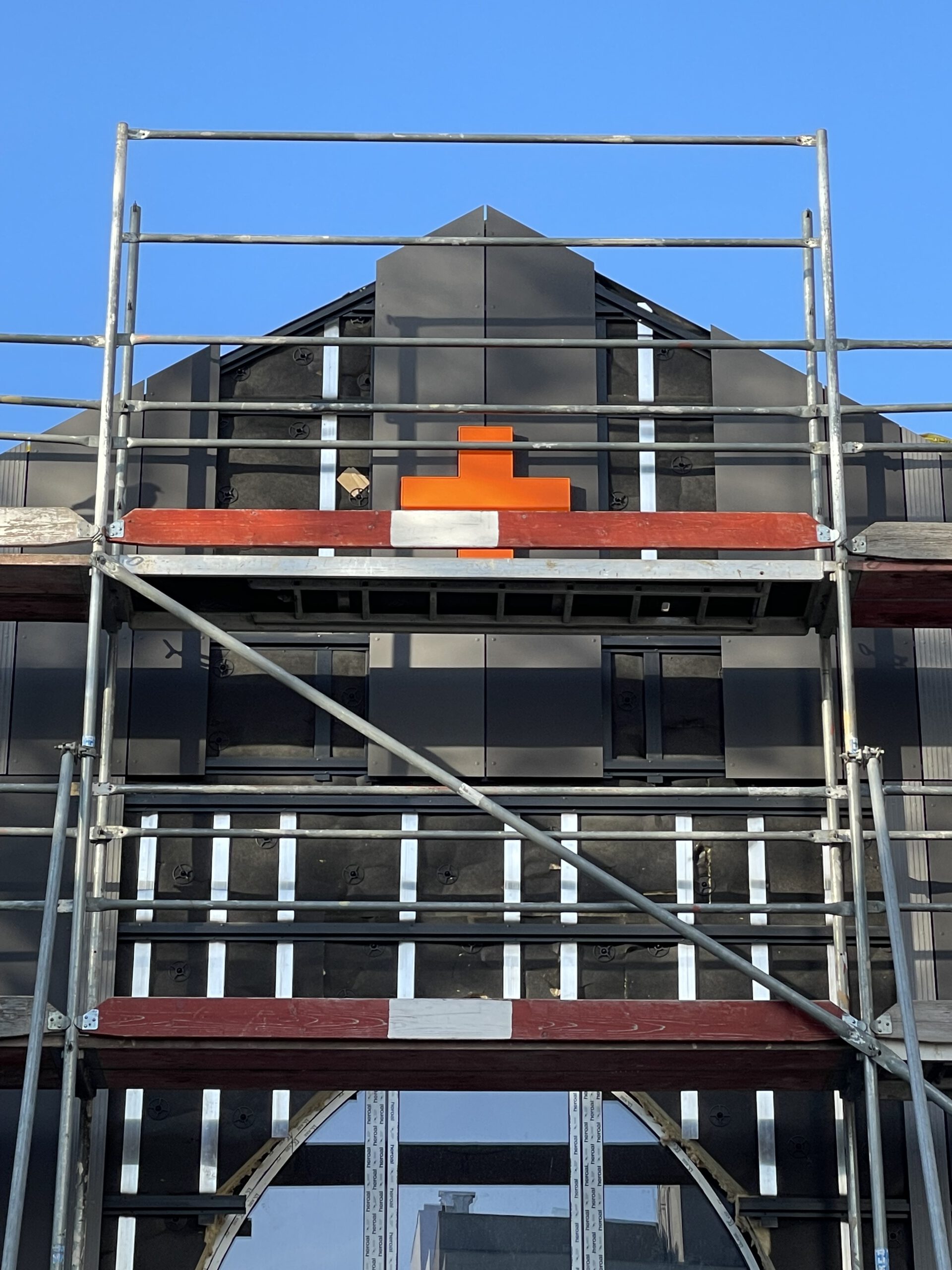

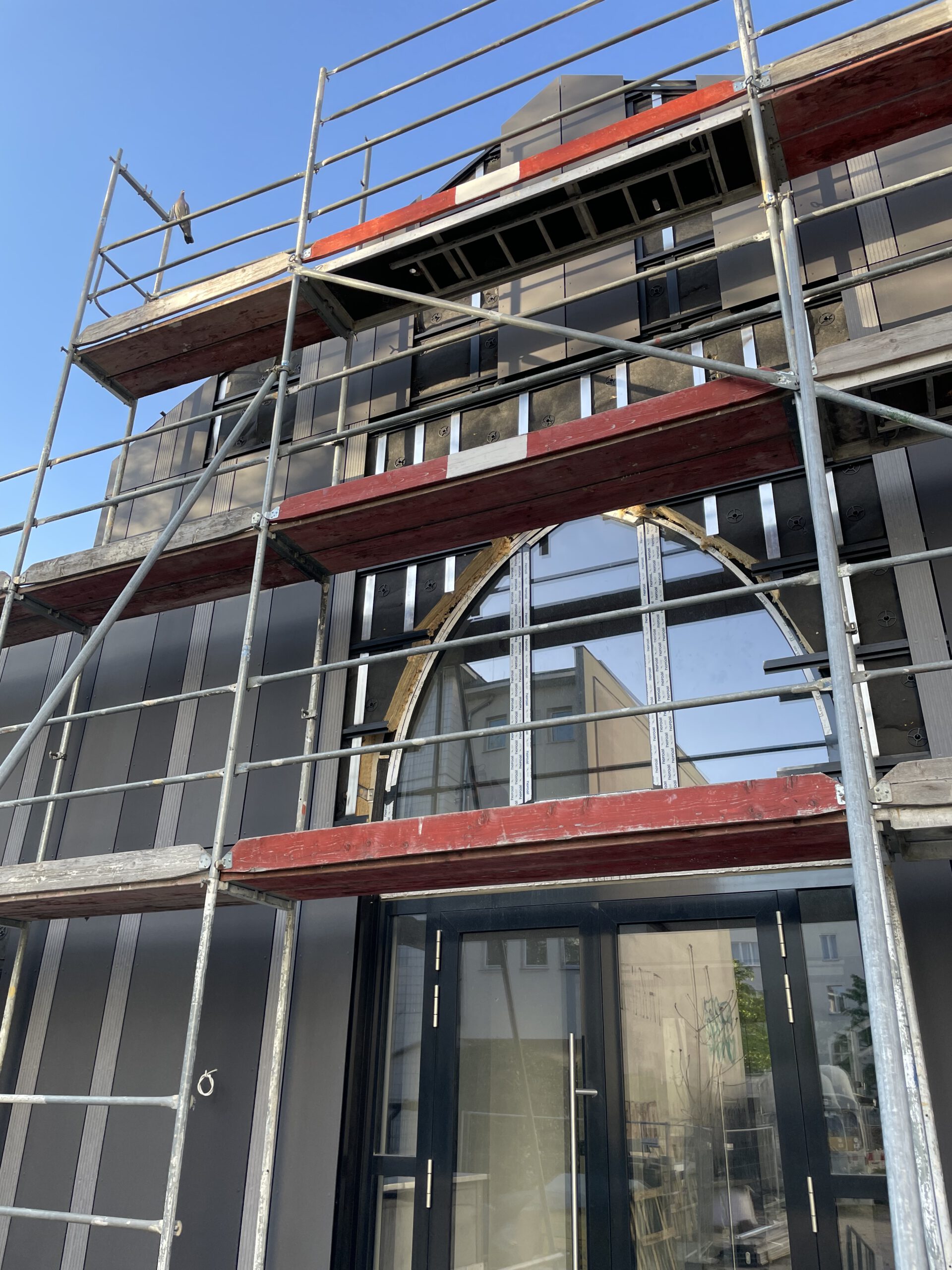

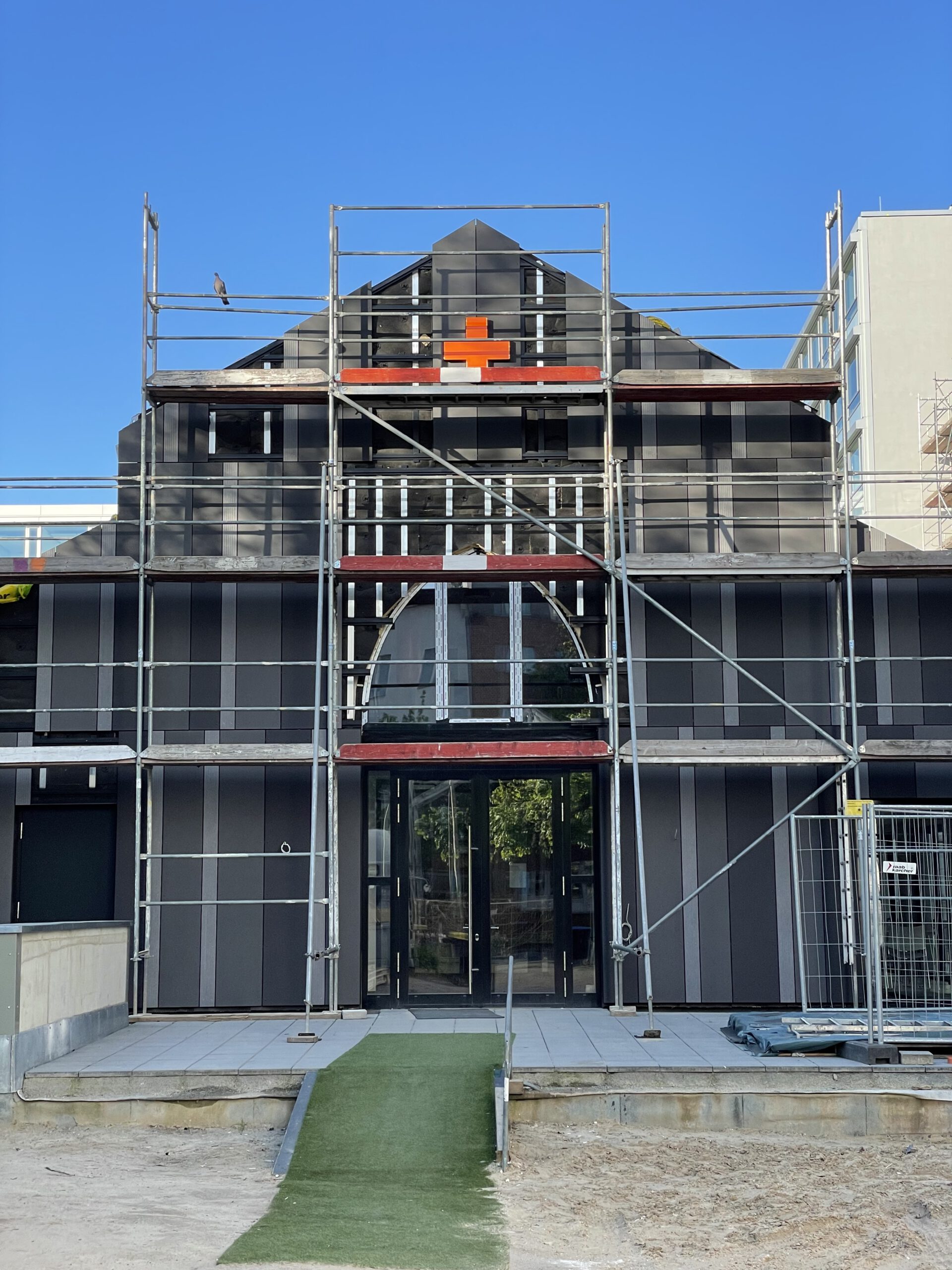

Neubau: Fassadenverkleidung

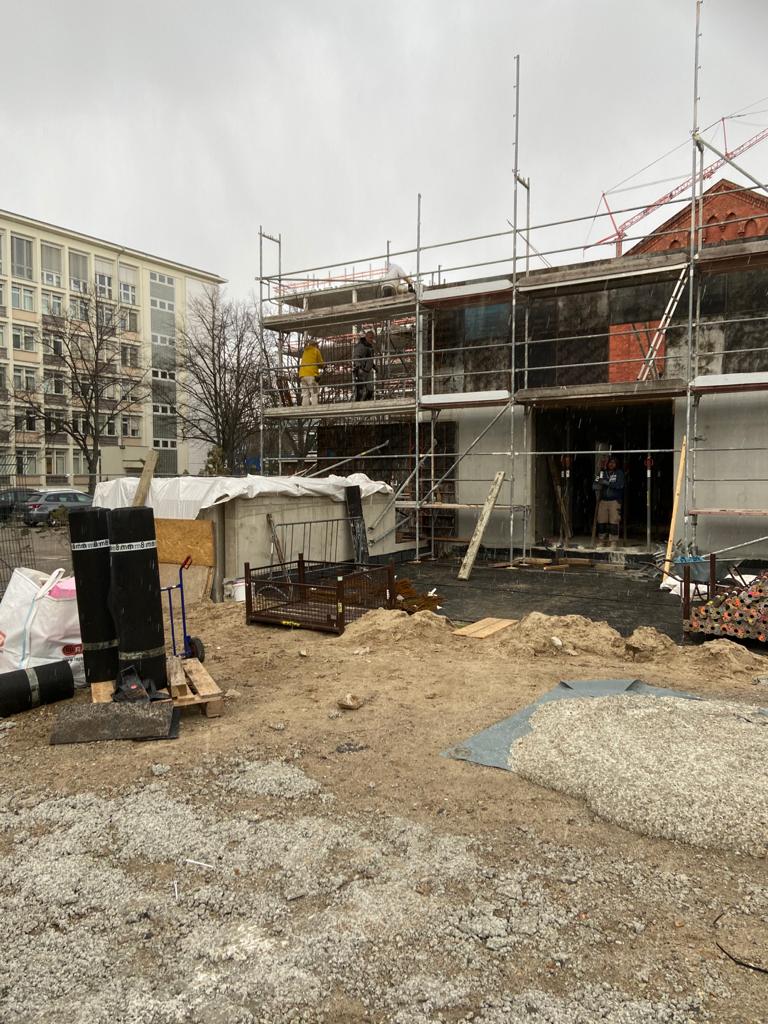

Mai 2023

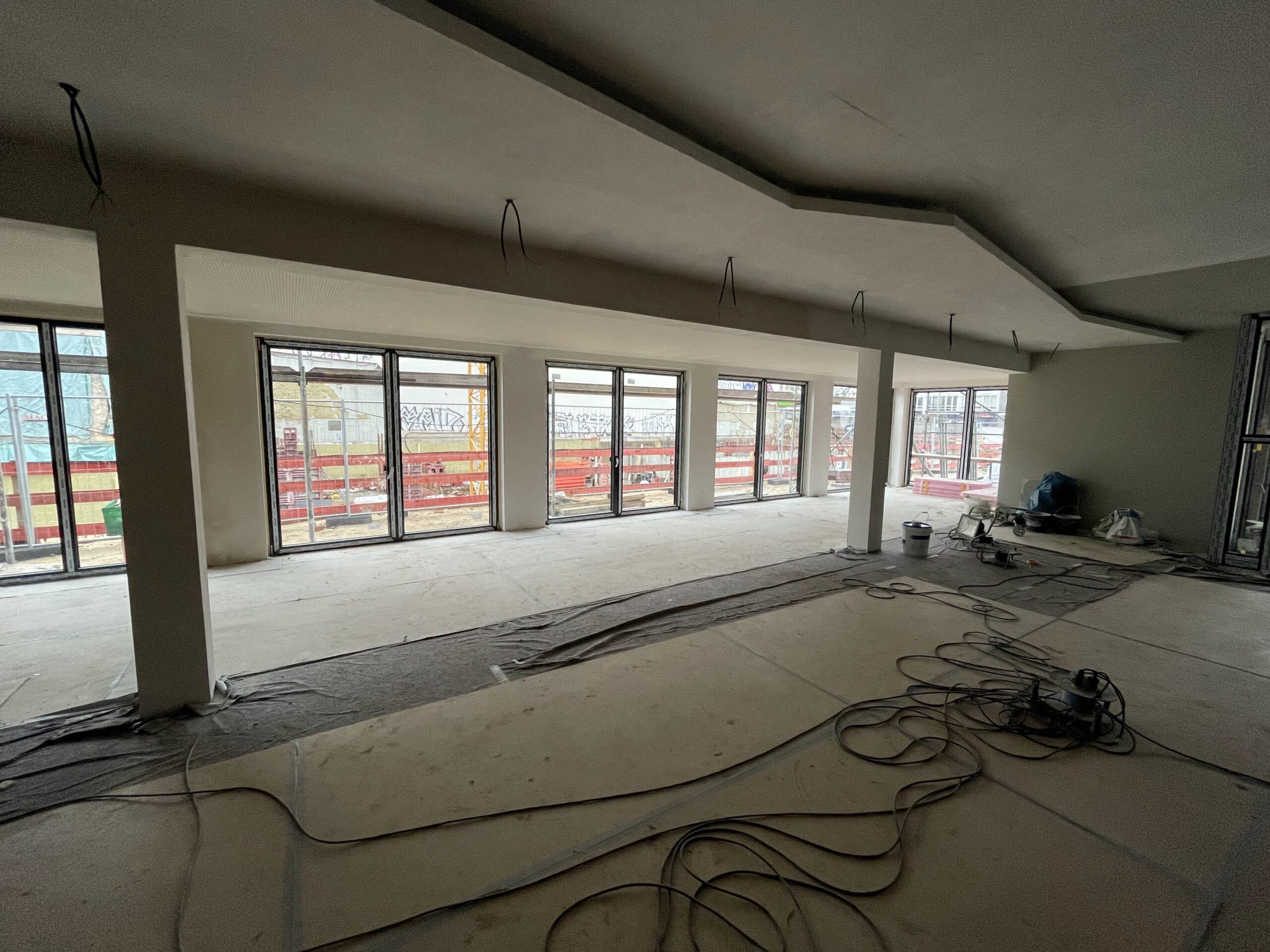

Der Neubau erhält eine Fassade.

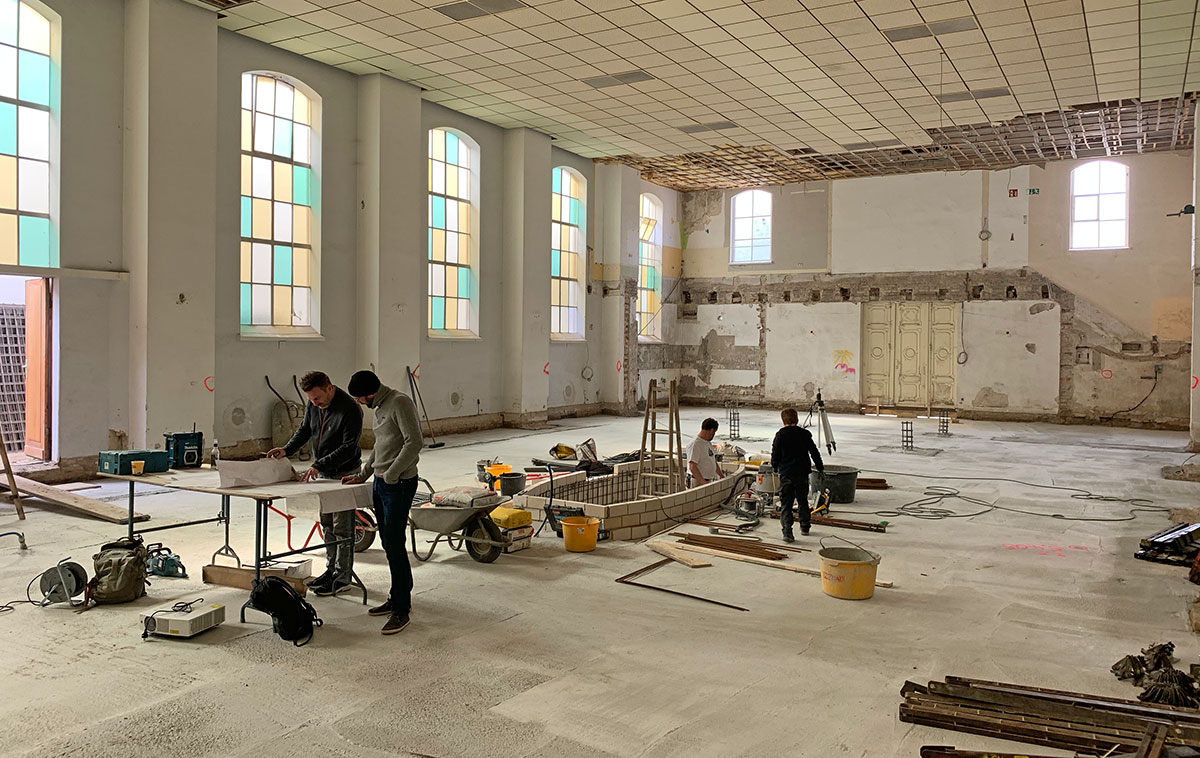

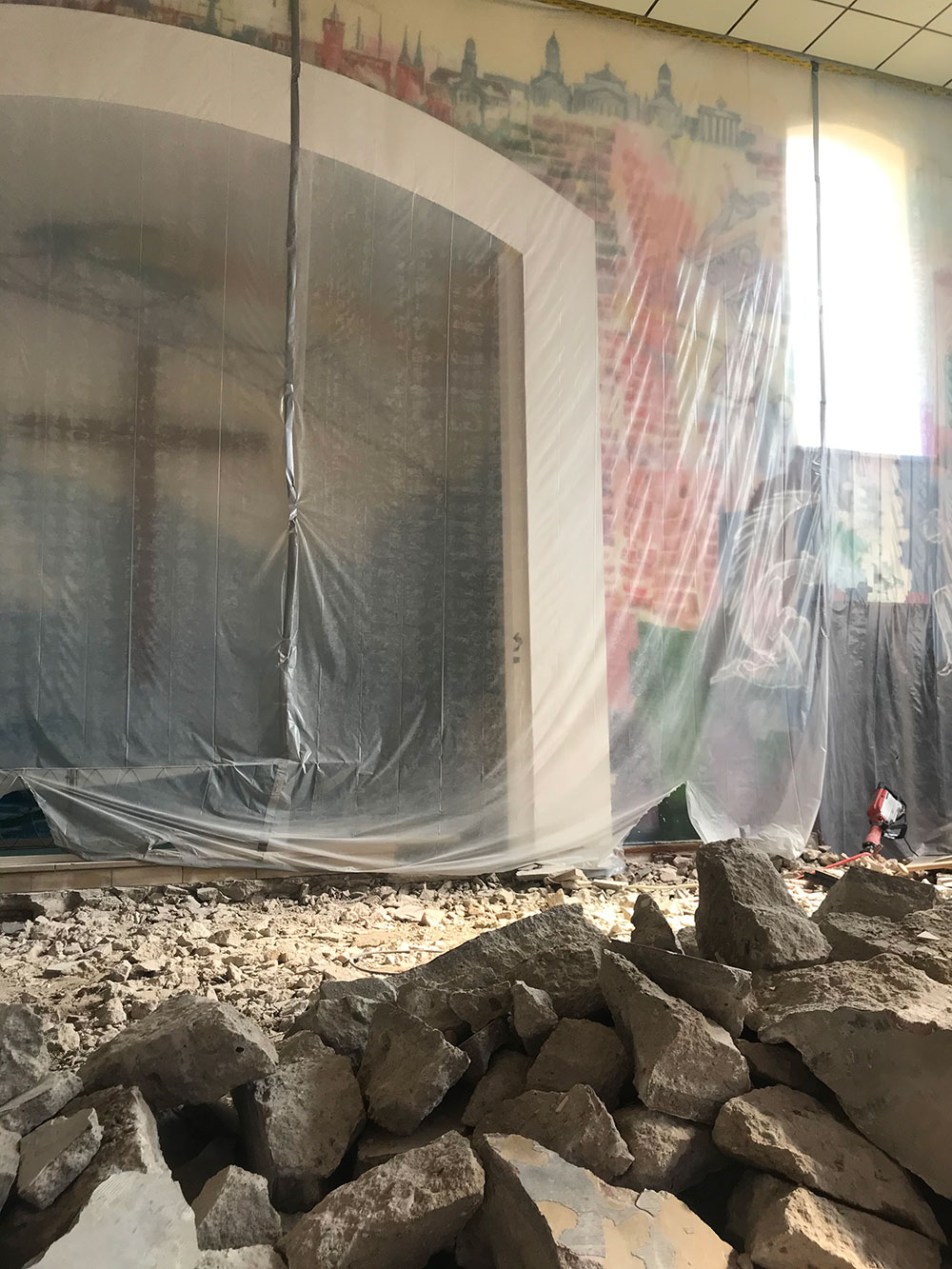

Erster Gottesdienst nach

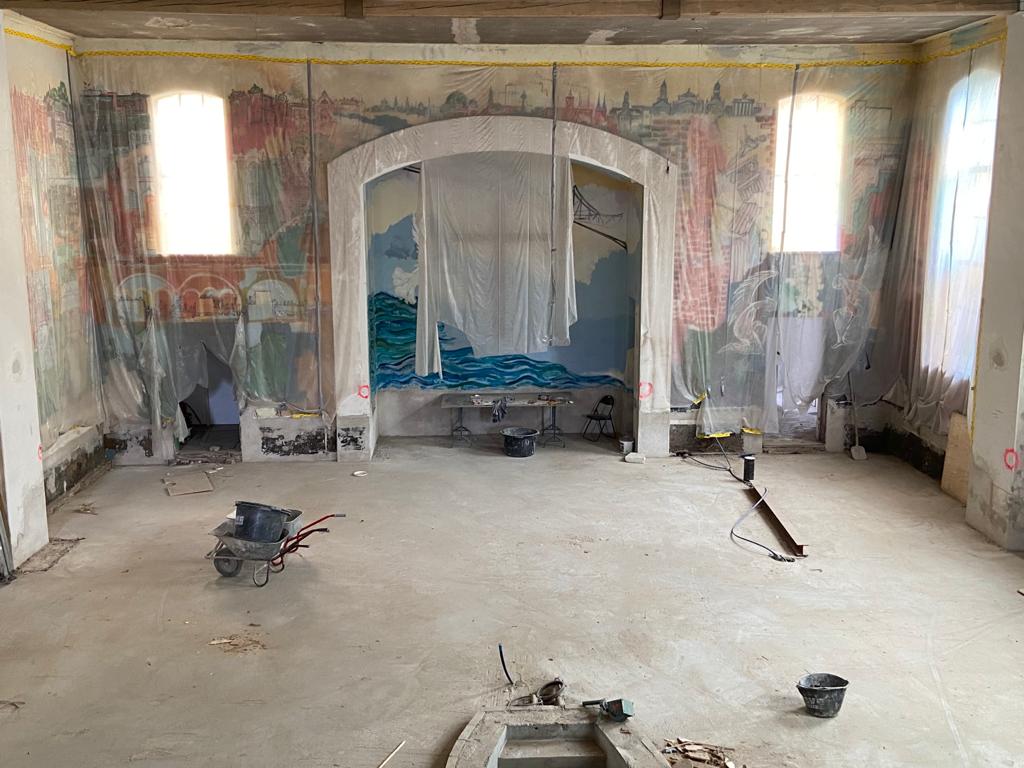

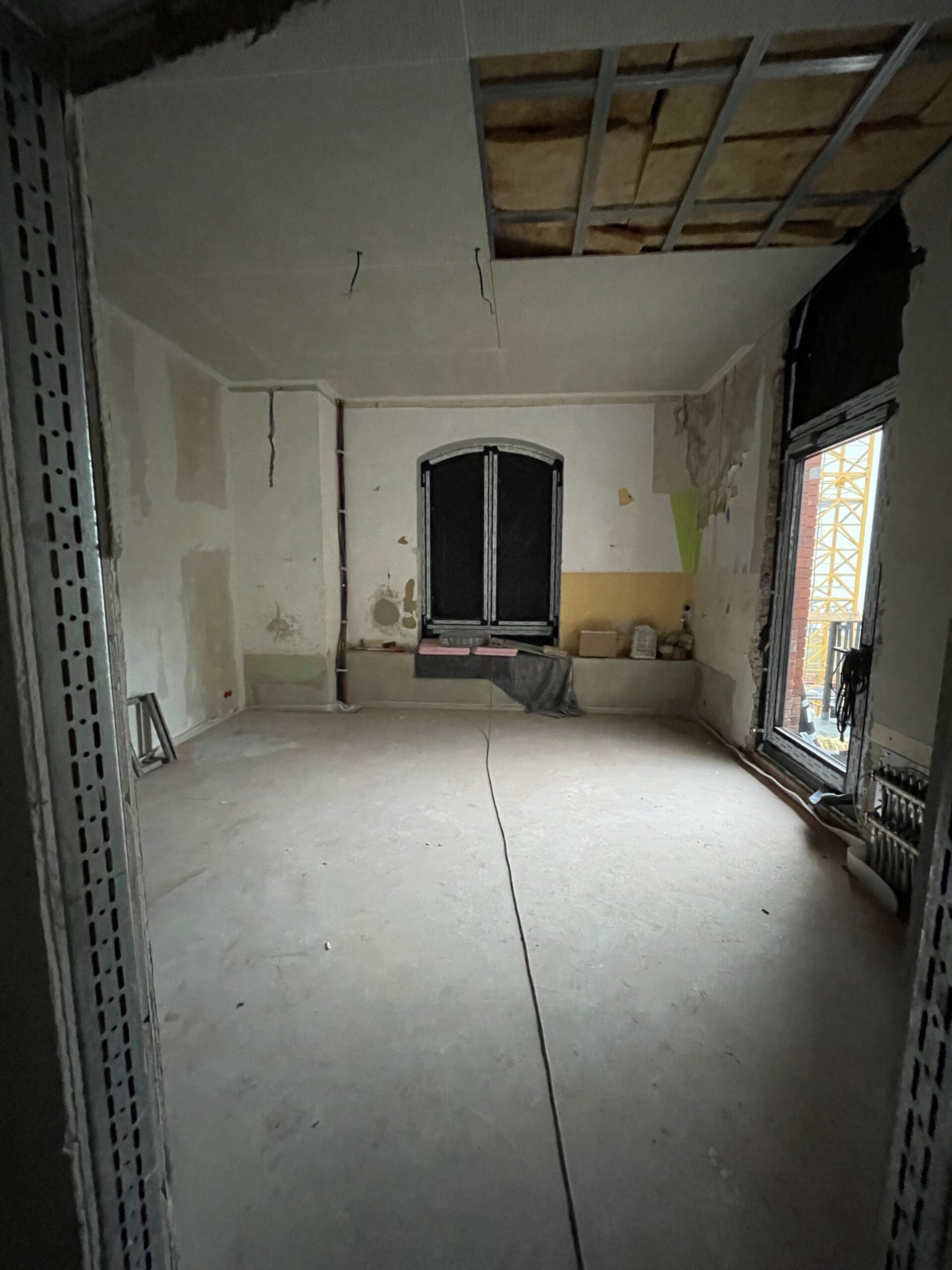

Umbauphase
Oktober 2022
Wir sind danbkar: Mit einem Taufgottesdienst und Erntedankfest haben wir den ersten Gottesdienst nach über zweijähriger Umbauphase gefeiert.

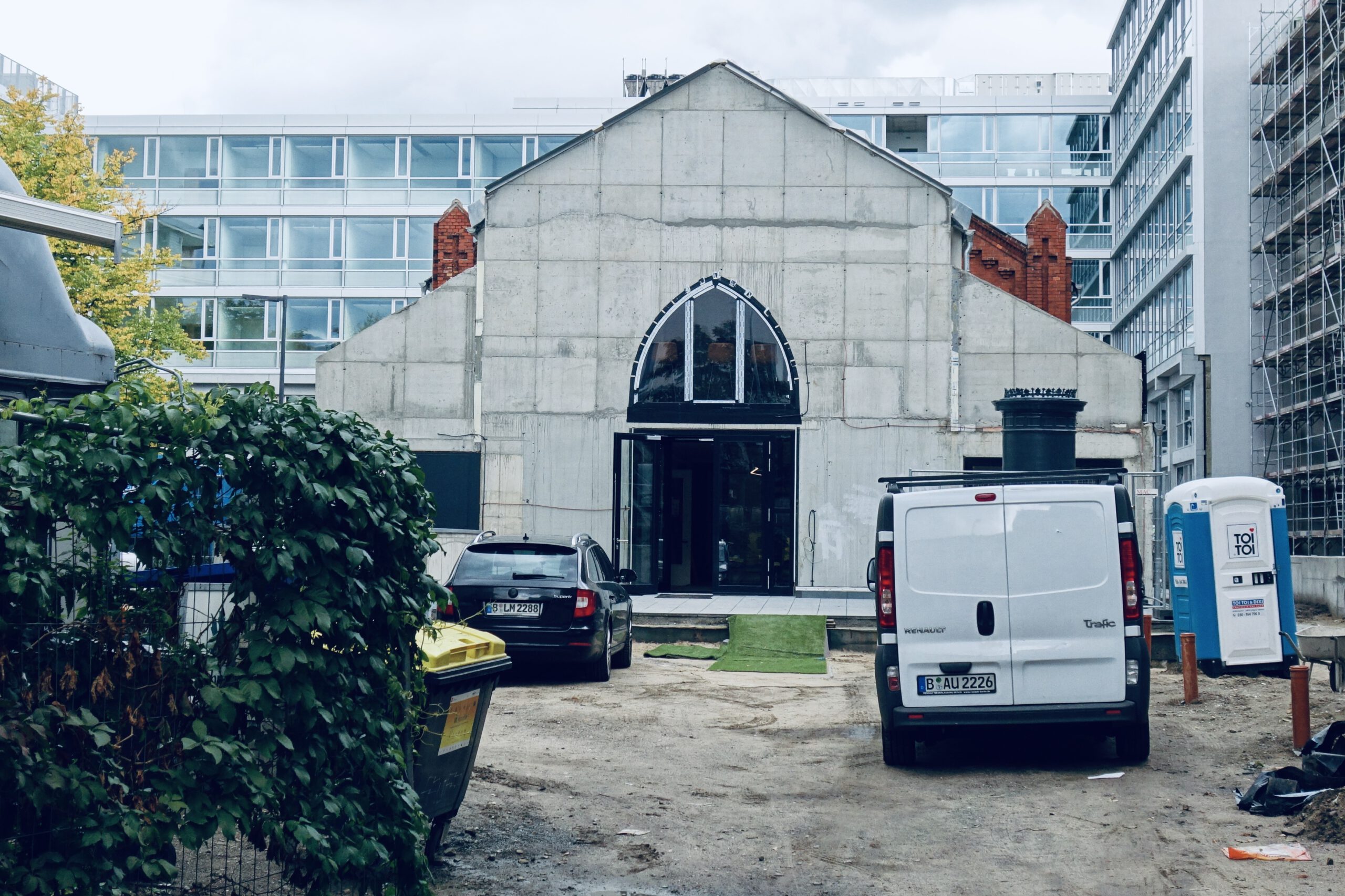

Aktueller Blick von außen
September 2022
Aktueller Blick von außen. Hier geht es in den nächsten Wochen mit der Fassade sowie dem Bau des Portals weiter.

Altbau: Kletterwand und
Küchentresen
August 2022
Aus dem bisherigen Kletterturm wurde eine Kletterwand. Die Küche hat einen Tresen zur Essensausgabe erhalten.
Neubau: Tür und Dachterrasse

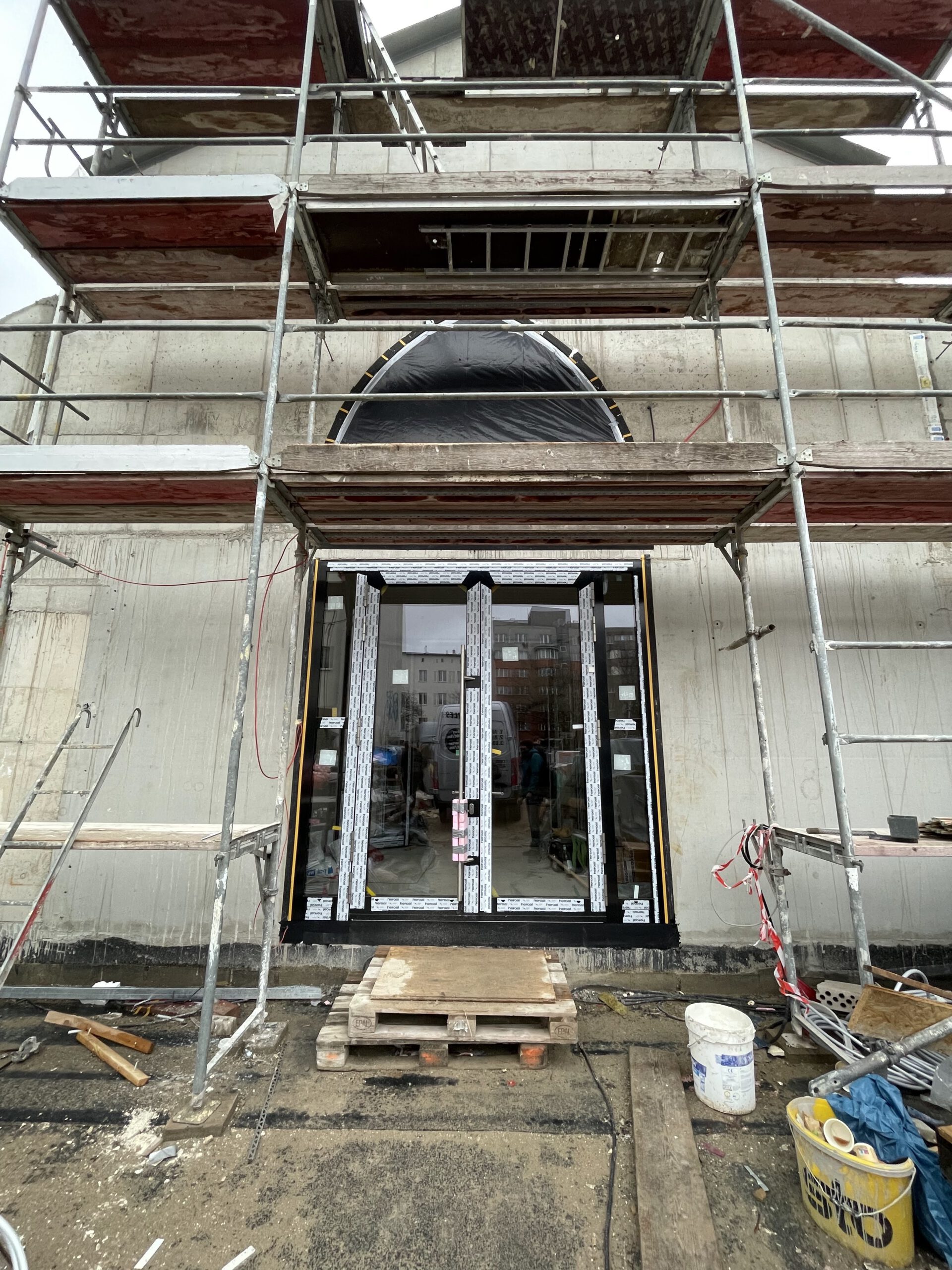

Januar 2022

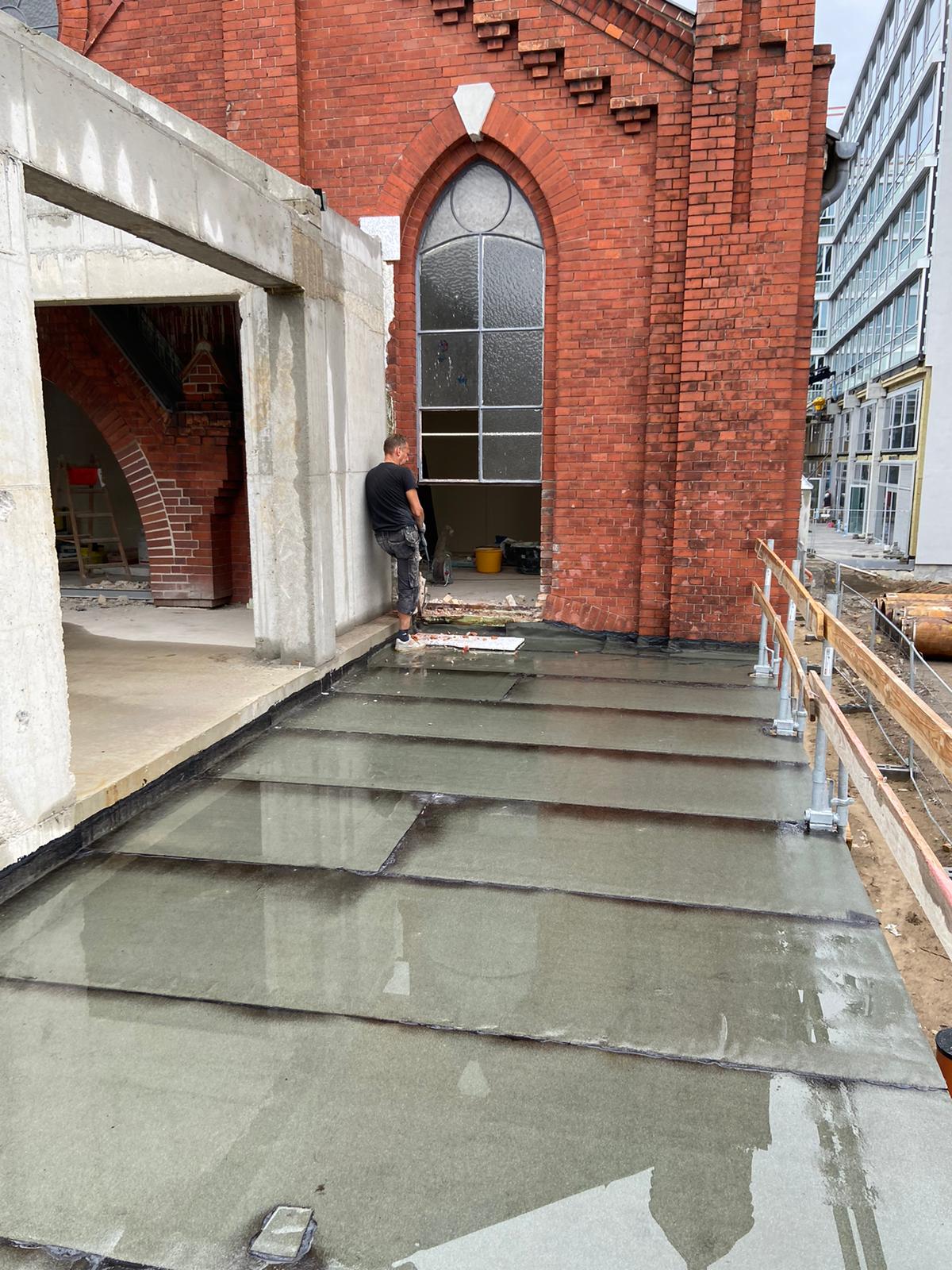

Blick auf die neue Eingangstür, die Dachterrasse sowie die überarbeitete Seitentür.

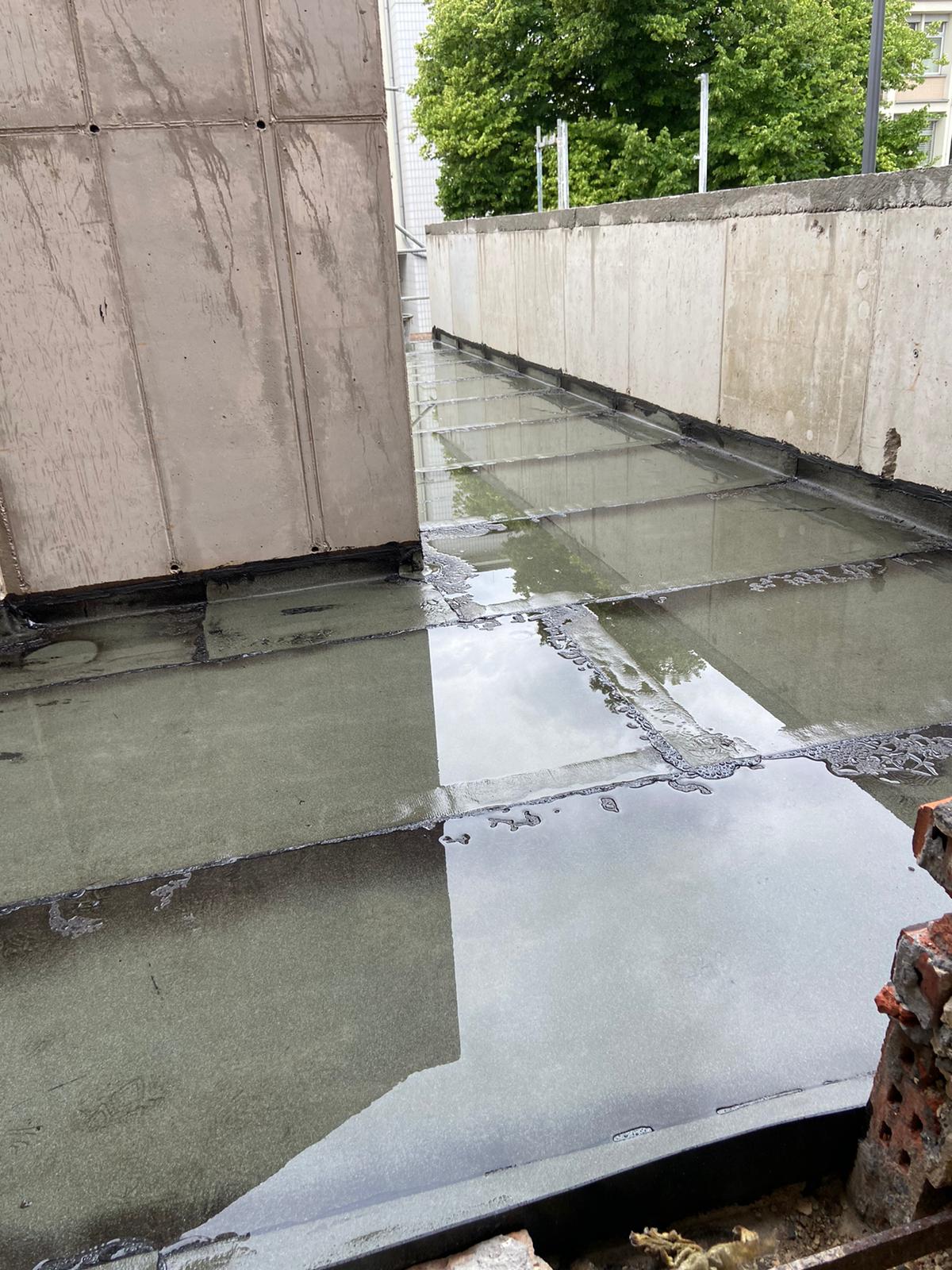

Neubau: Fußbodenheizung im Keller

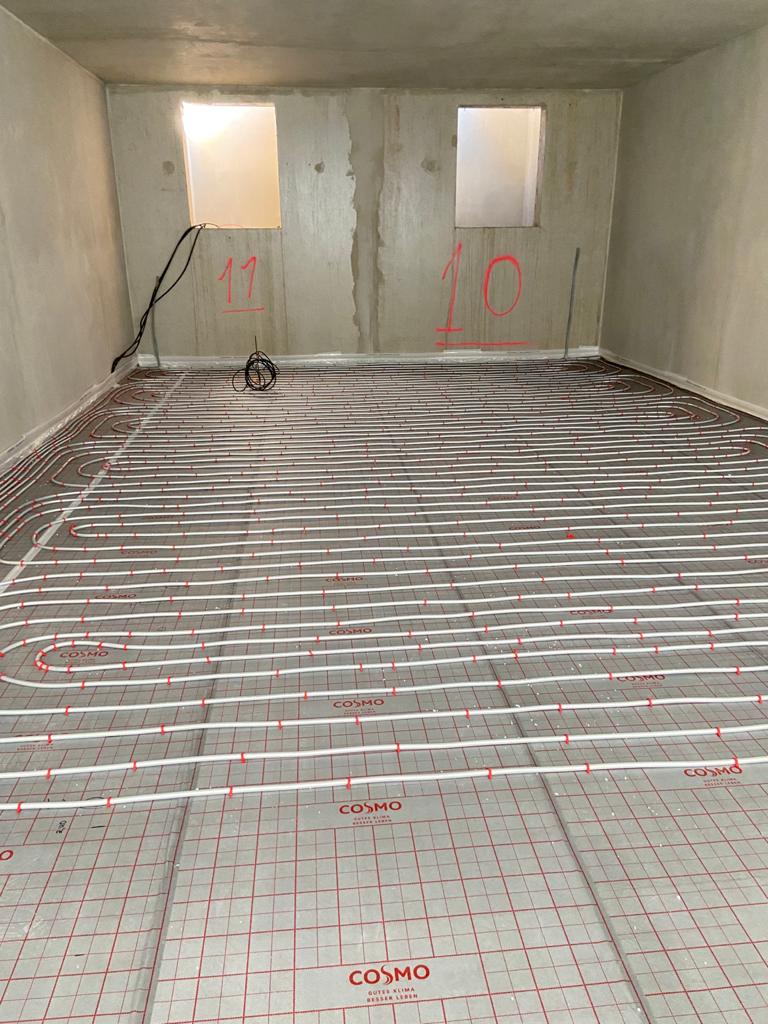

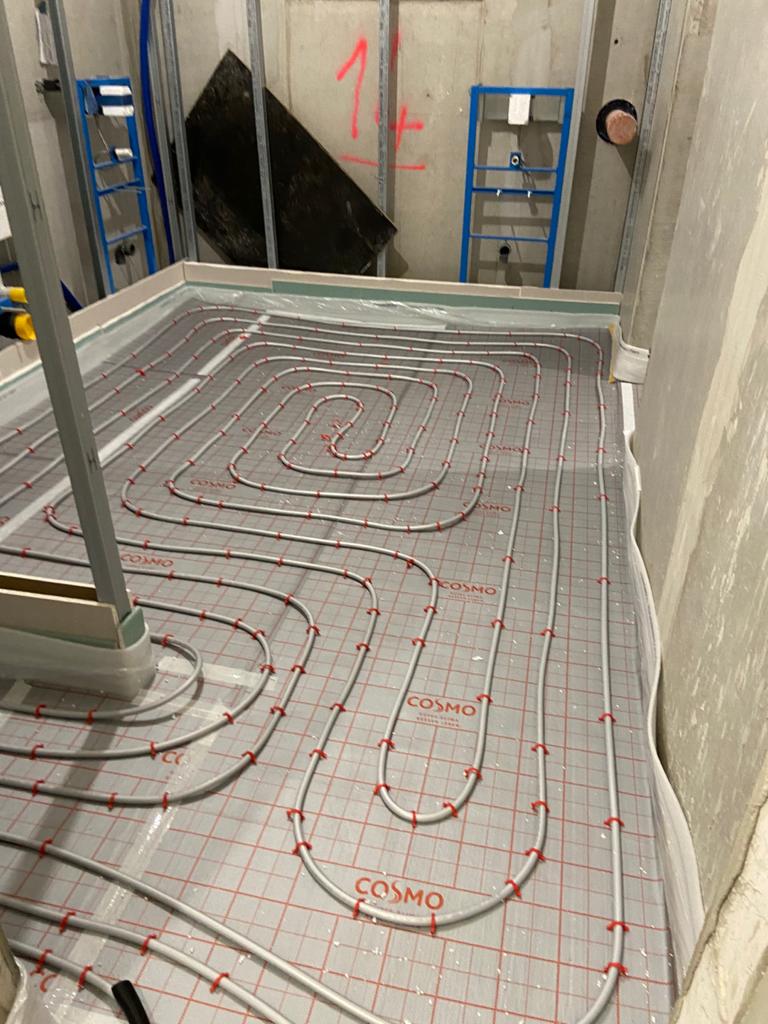

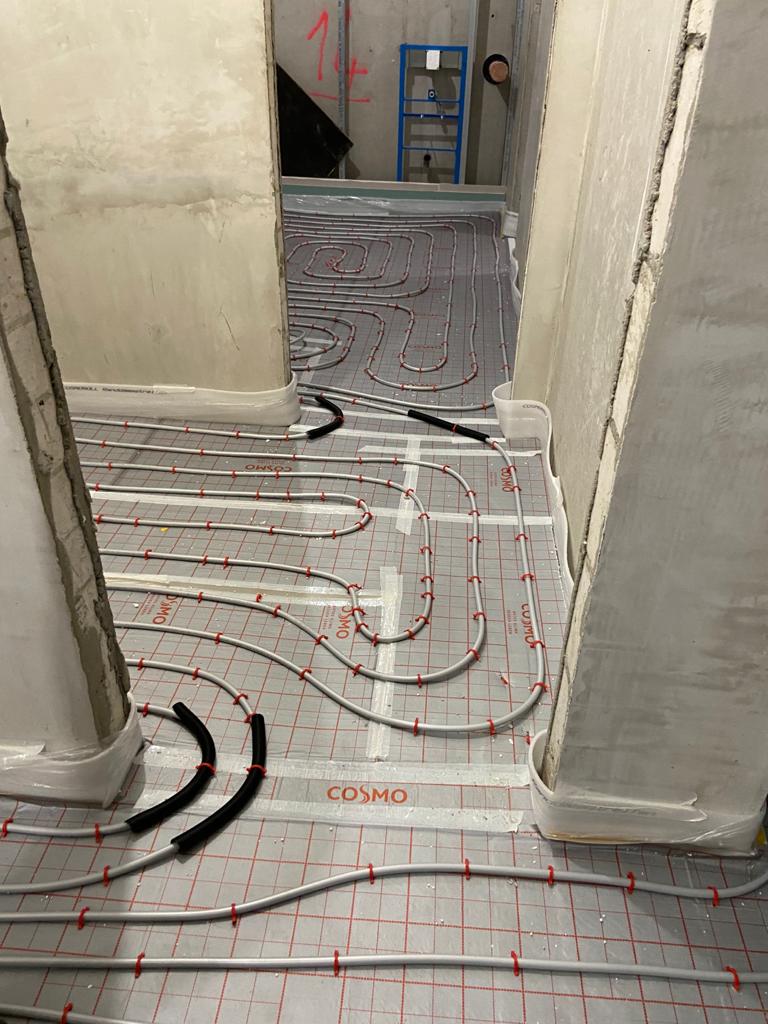

August 2021

Die Heizungsrohre im Fußboden sind verlegt.
Neubau: Verlegung des Estrichs
August 2021
Der Estrich wird verlegt.

Neubau: Rohbau fertiggestellt

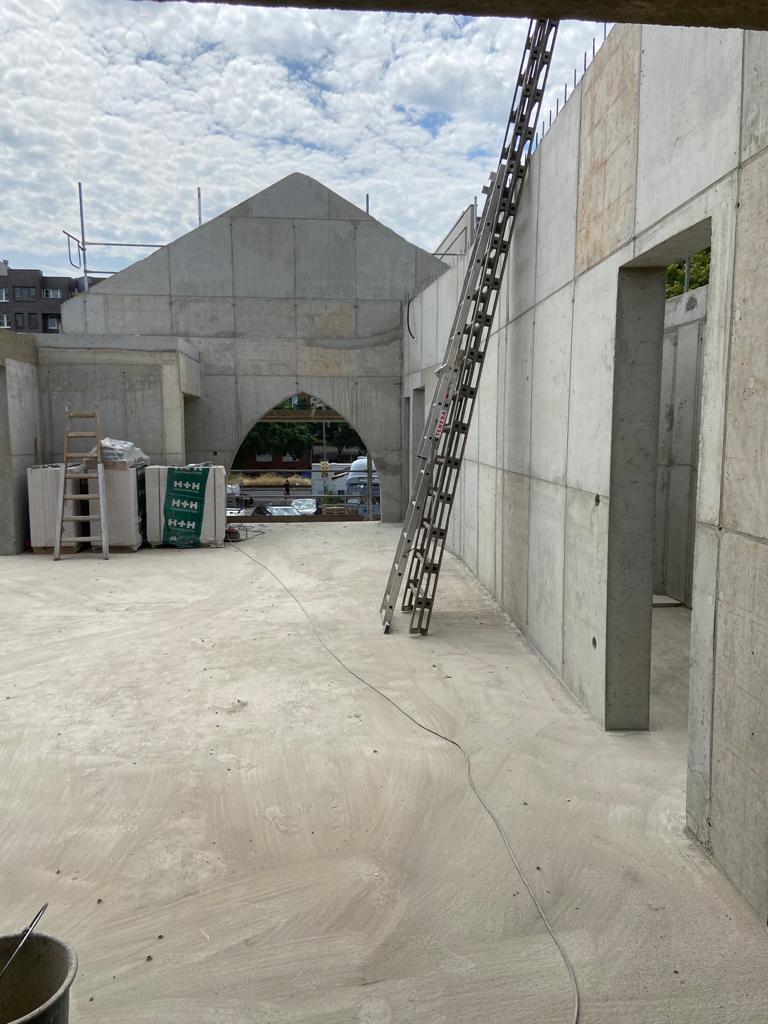

Juli 2021

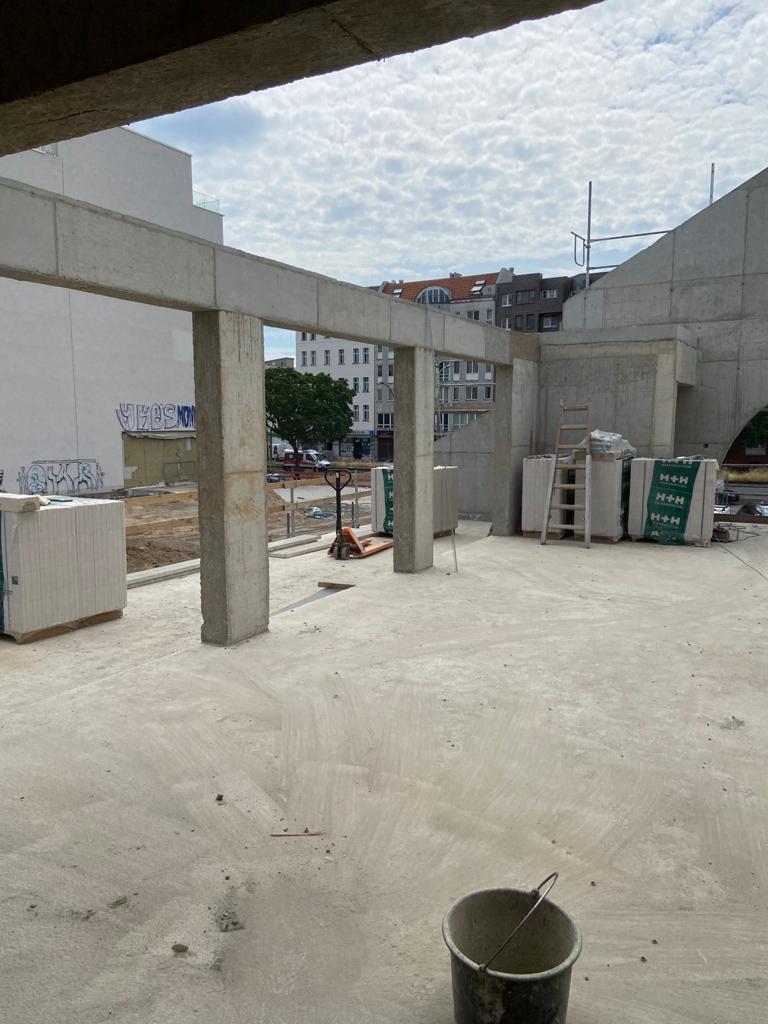

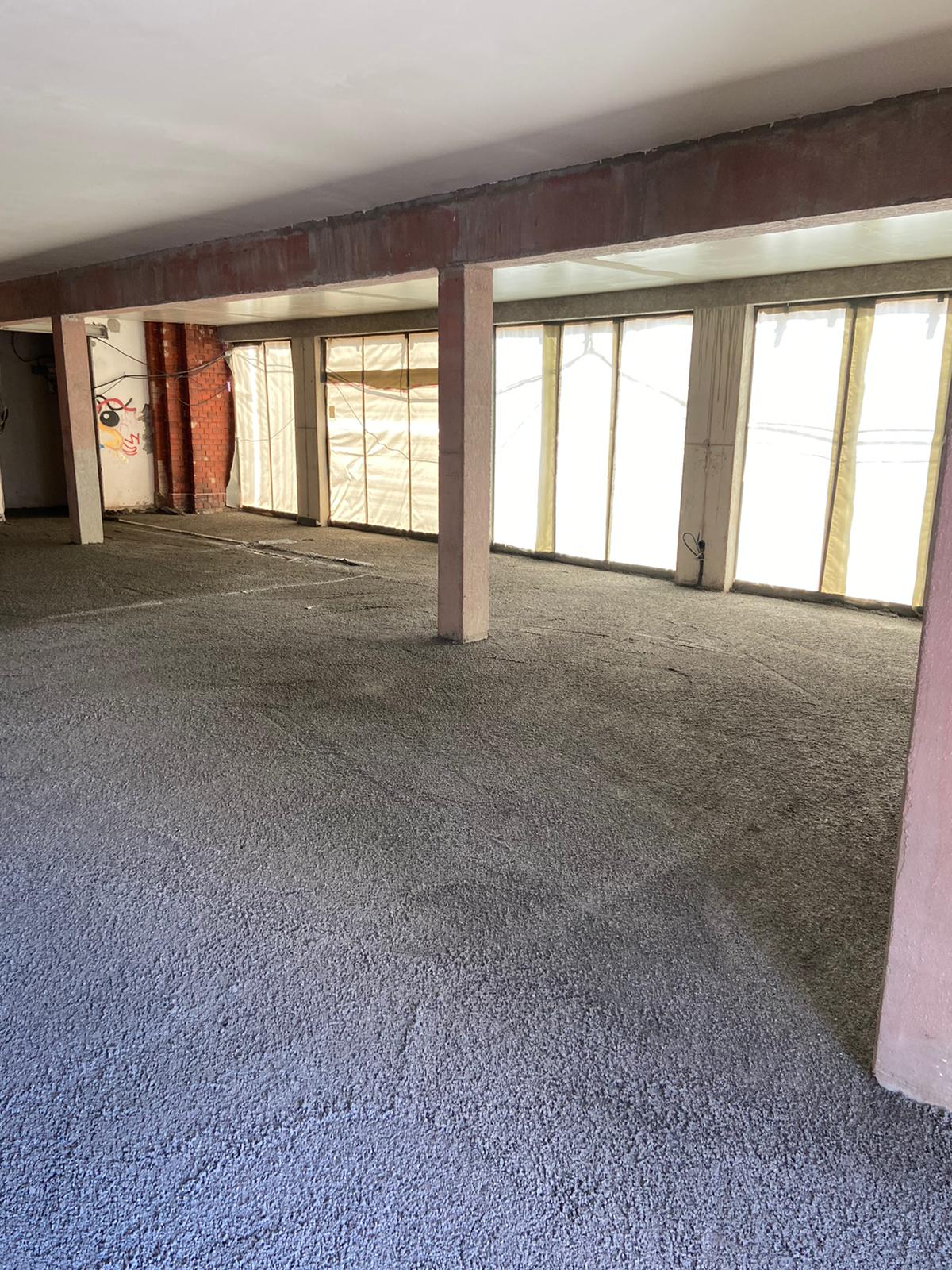

Der Rohbau ist fertiggestellt.

Altbau: Heizung - und
Elektroinstallation

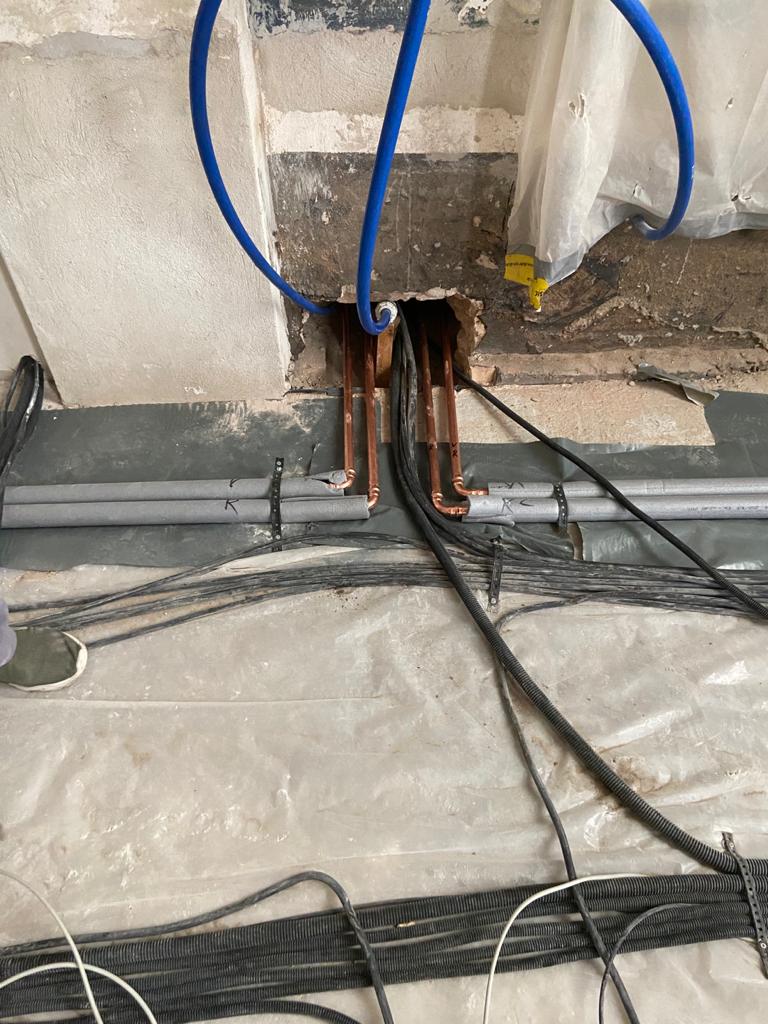

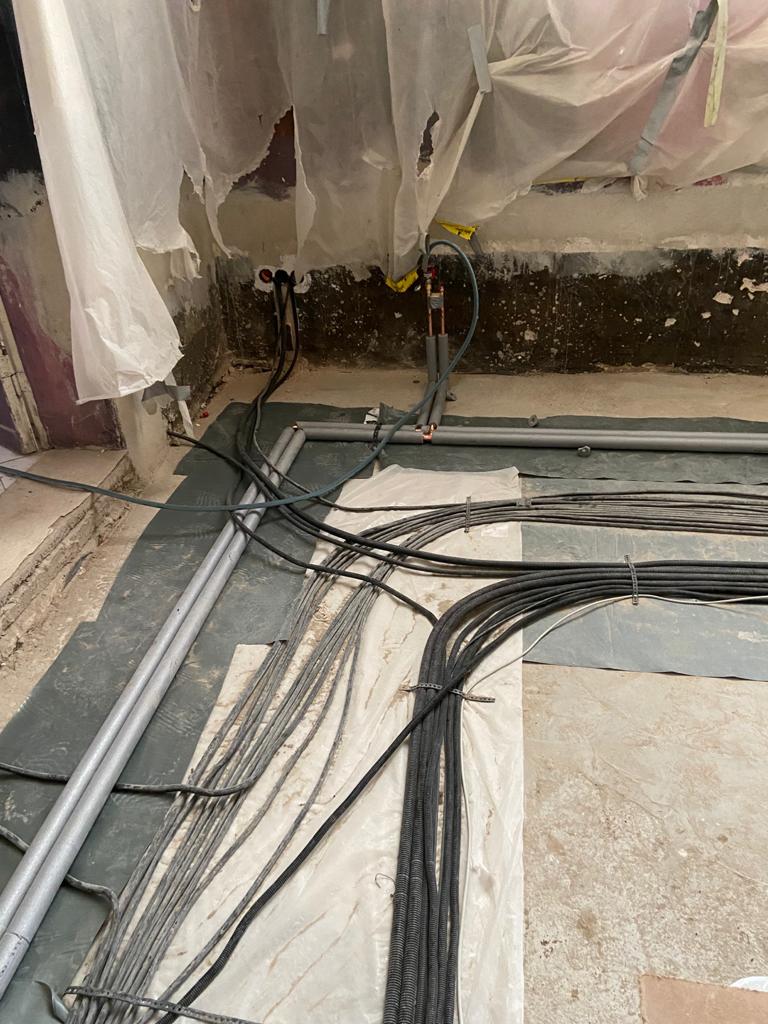

Juli 2021

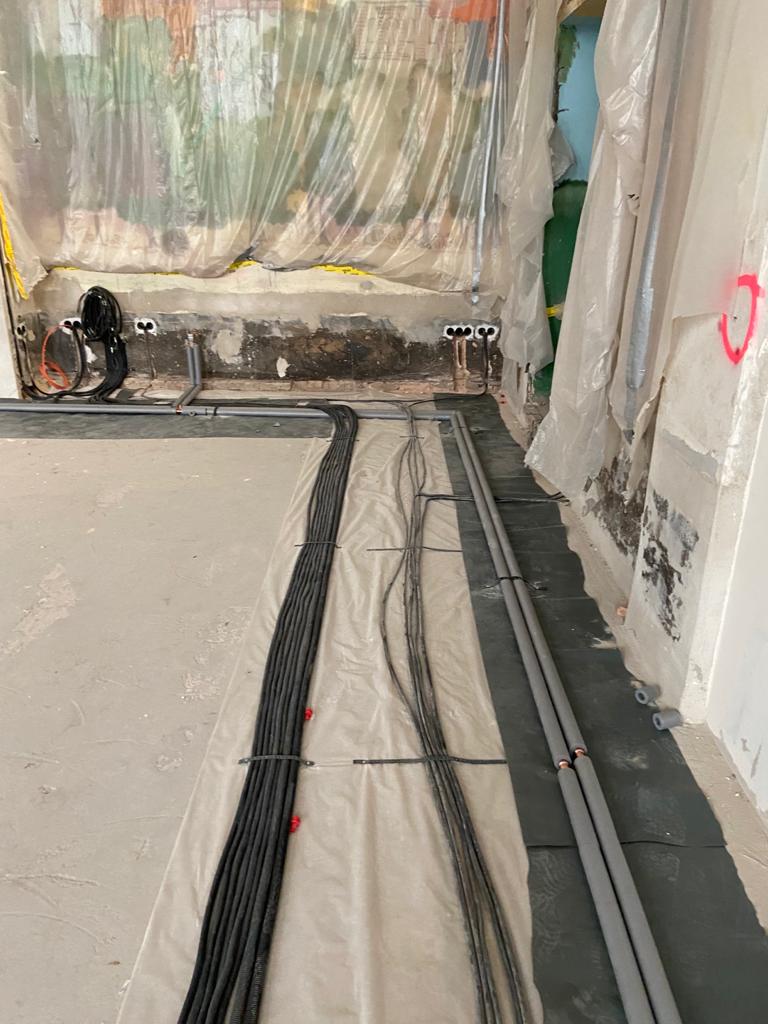

Im Saalfußboden sind die Elektro- und Heizungsleitungen zu sehen.

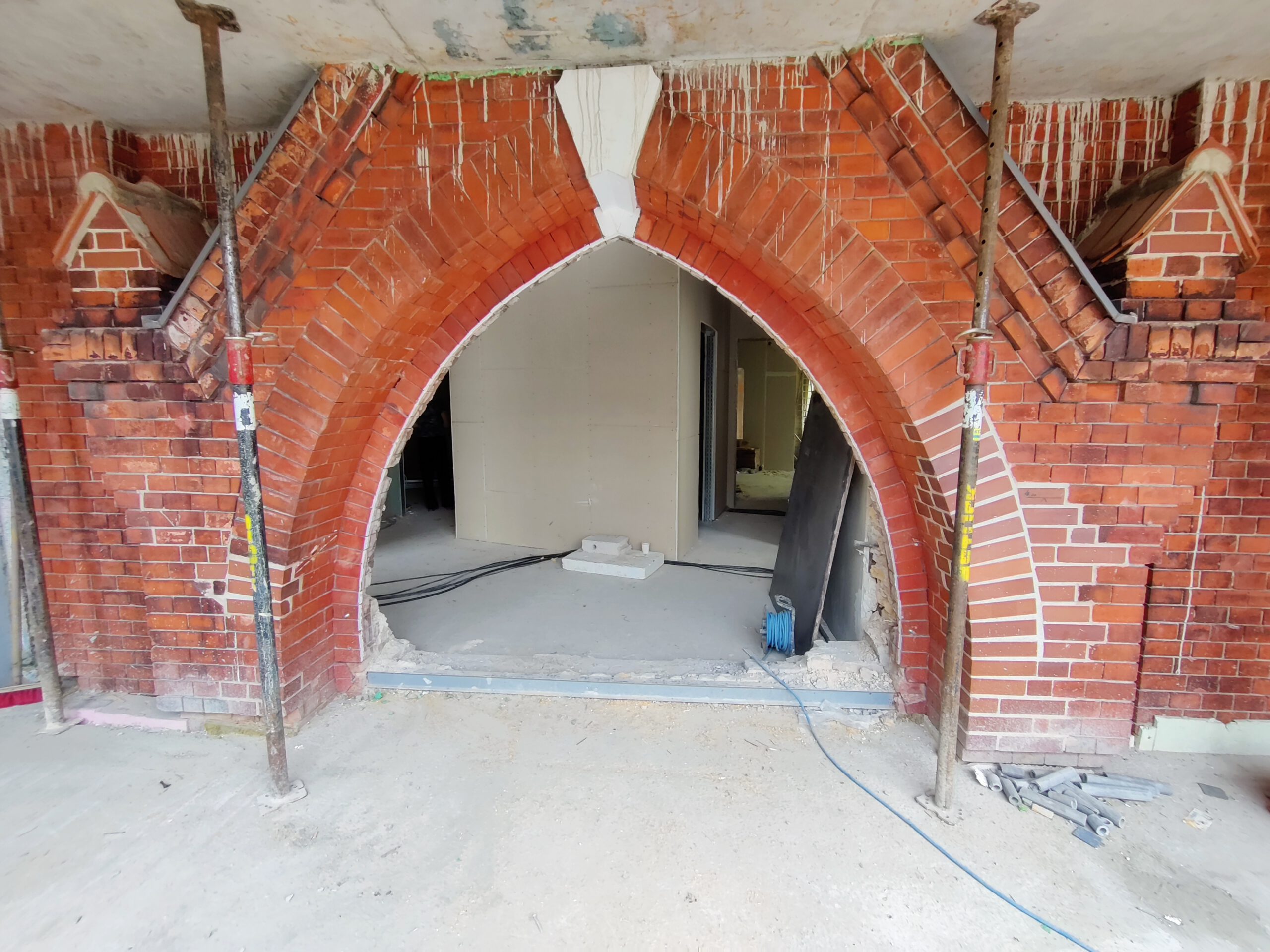

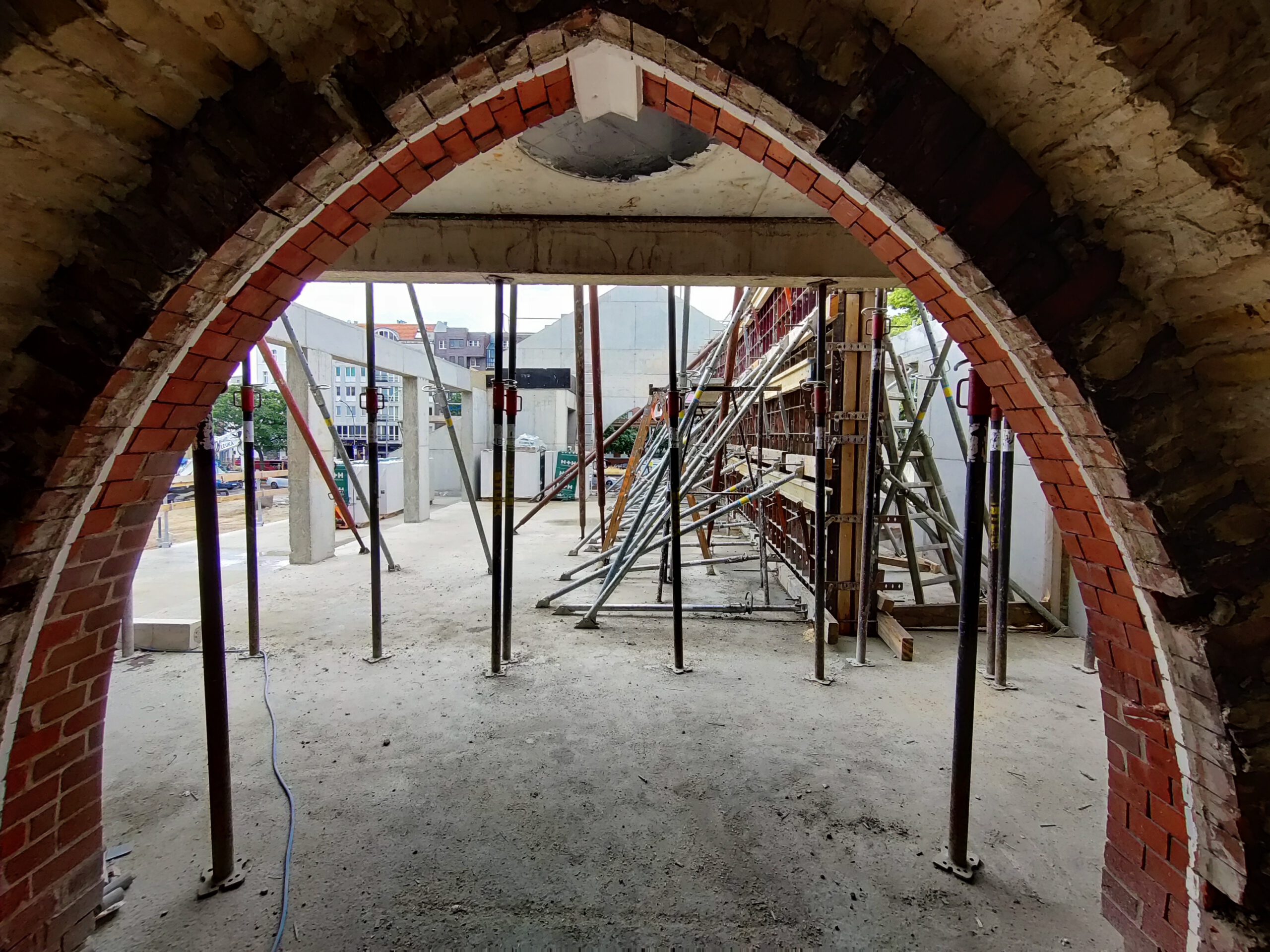

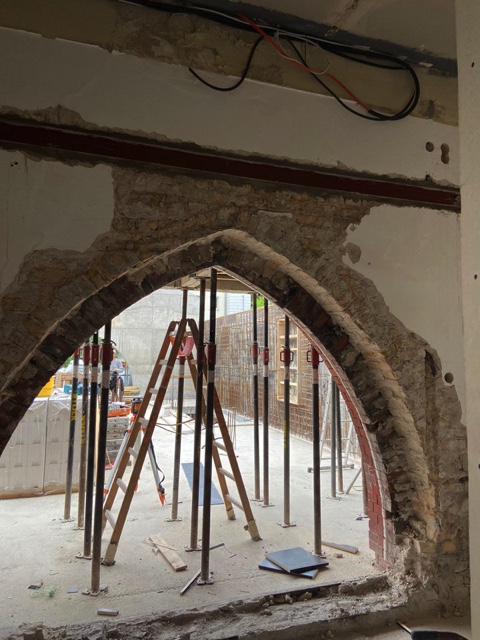

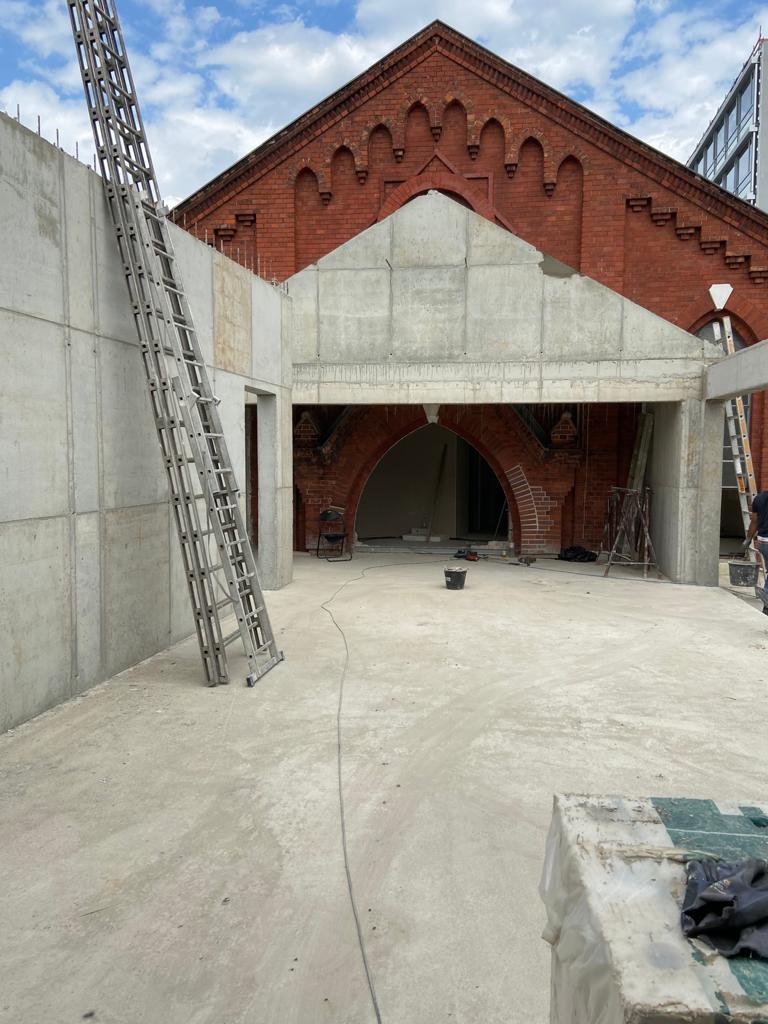

Neubau/Altbau: Durchbruch
im 1. OG
Mai 2021

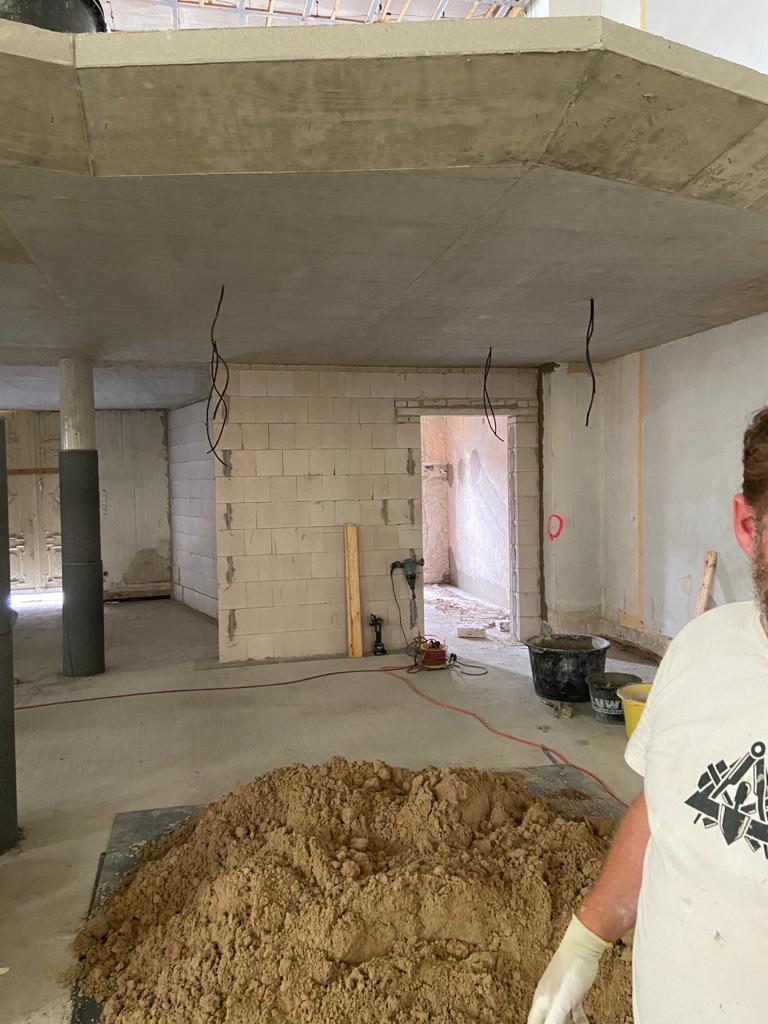

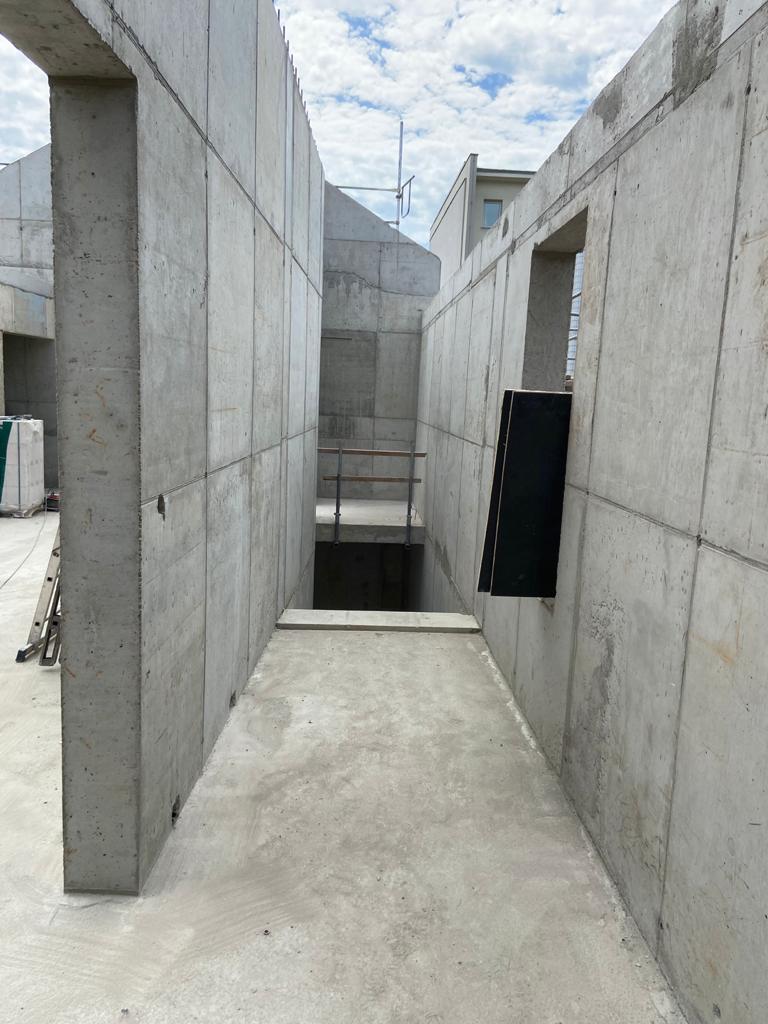

Im 1. OG entsteht in der bisherigen Außenwand ein Durchbruch zum Neubau.
Neubau: Lichtschächte

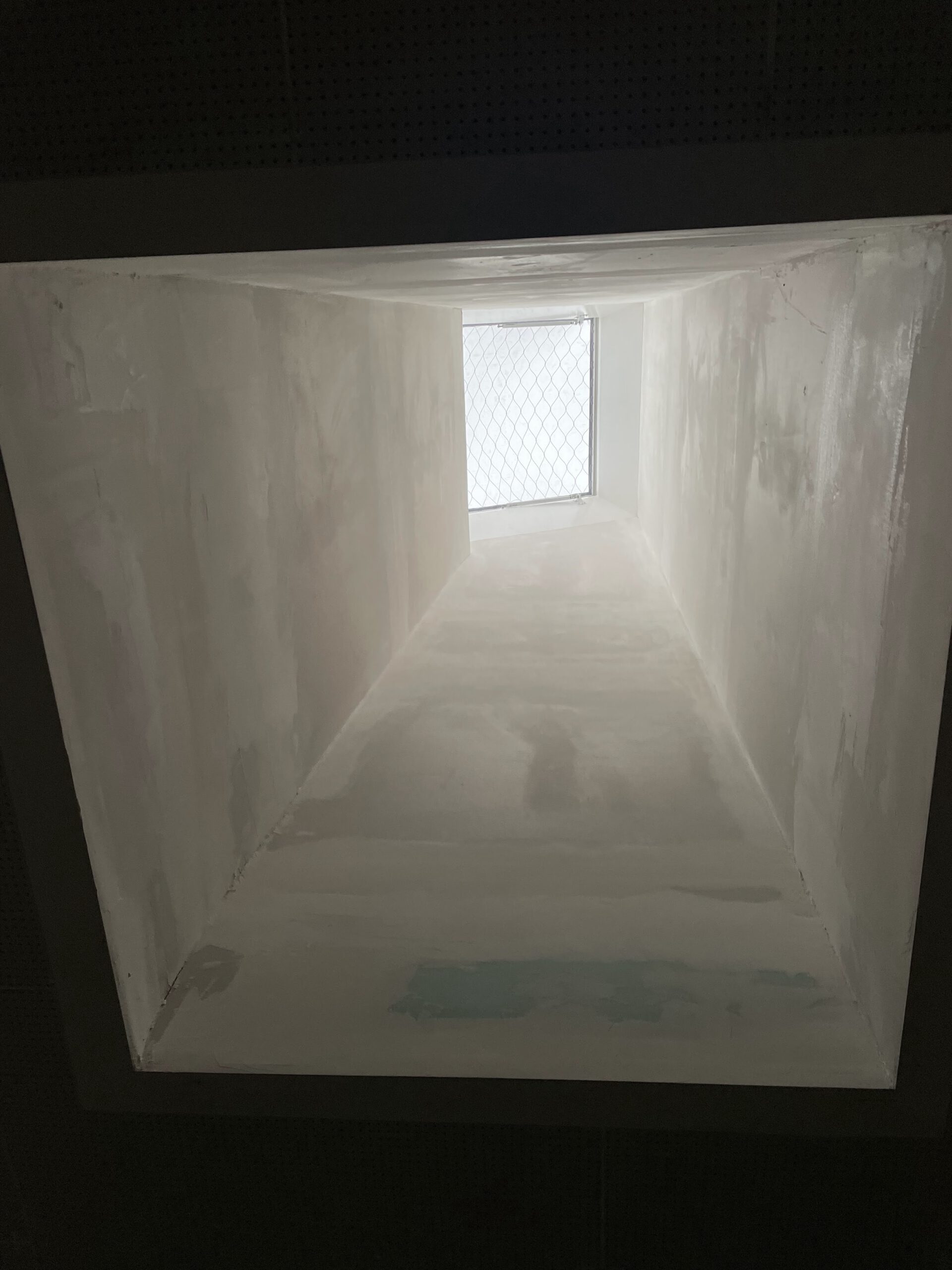

für den Keller
Mai 2021
Die Lichtschächte für den Keller werden gesetzt.

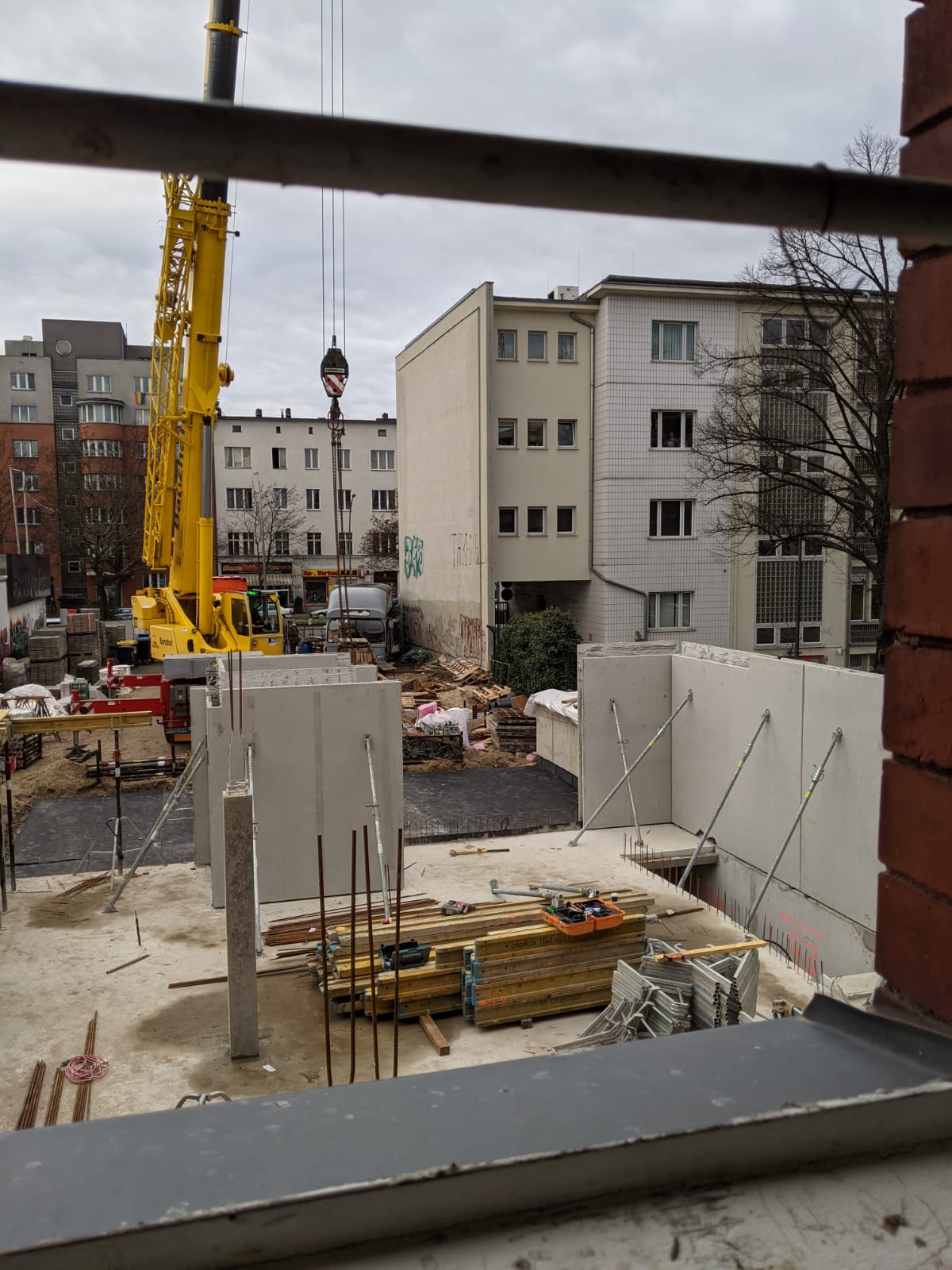

Neubau: Schalung/Bewehrung
im OG

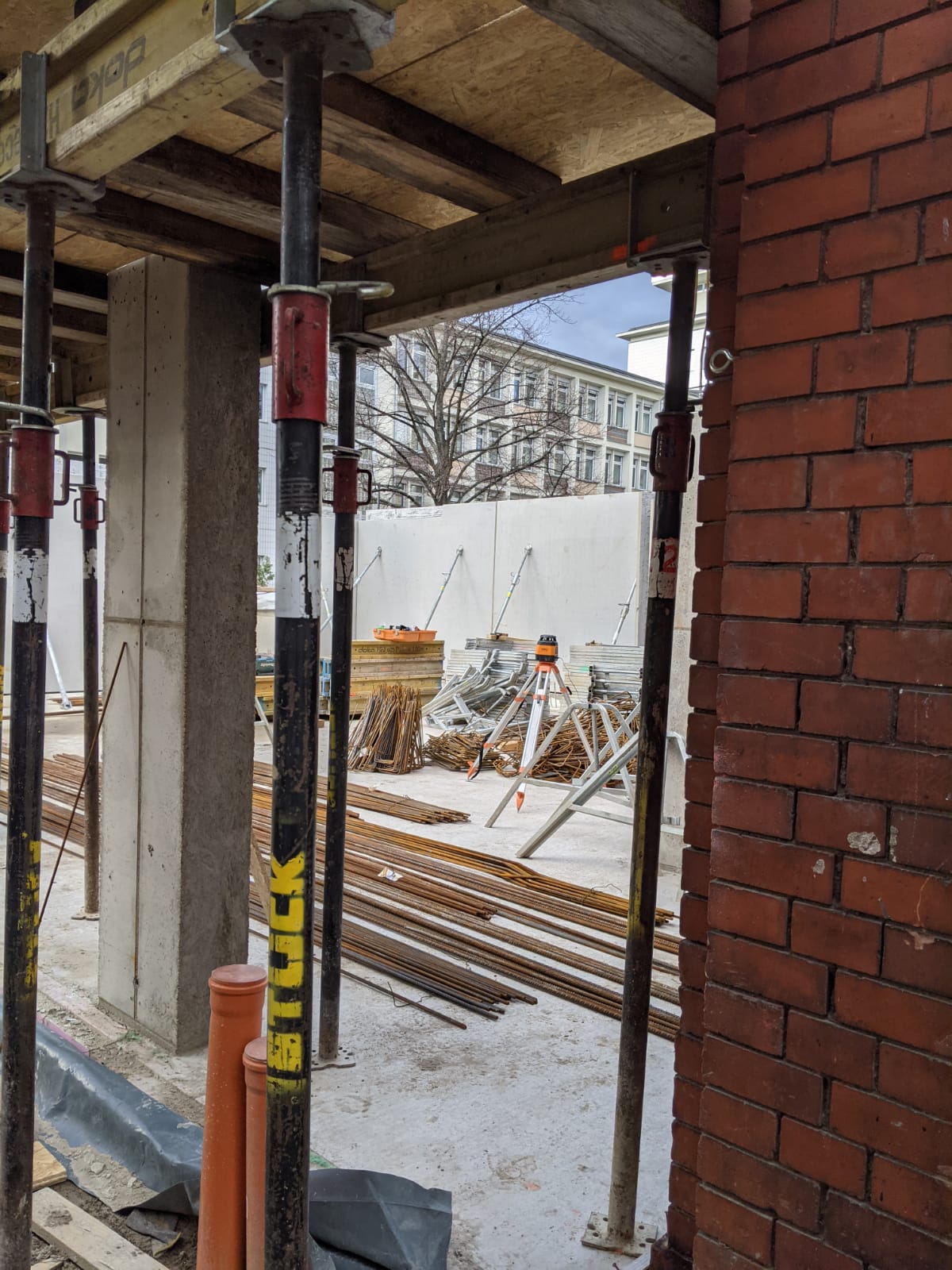

März 2021
Die Betonwände im Obergeschoss werden vorbereitet.

Neubau: Betonierung Decke
Erdgeschoss

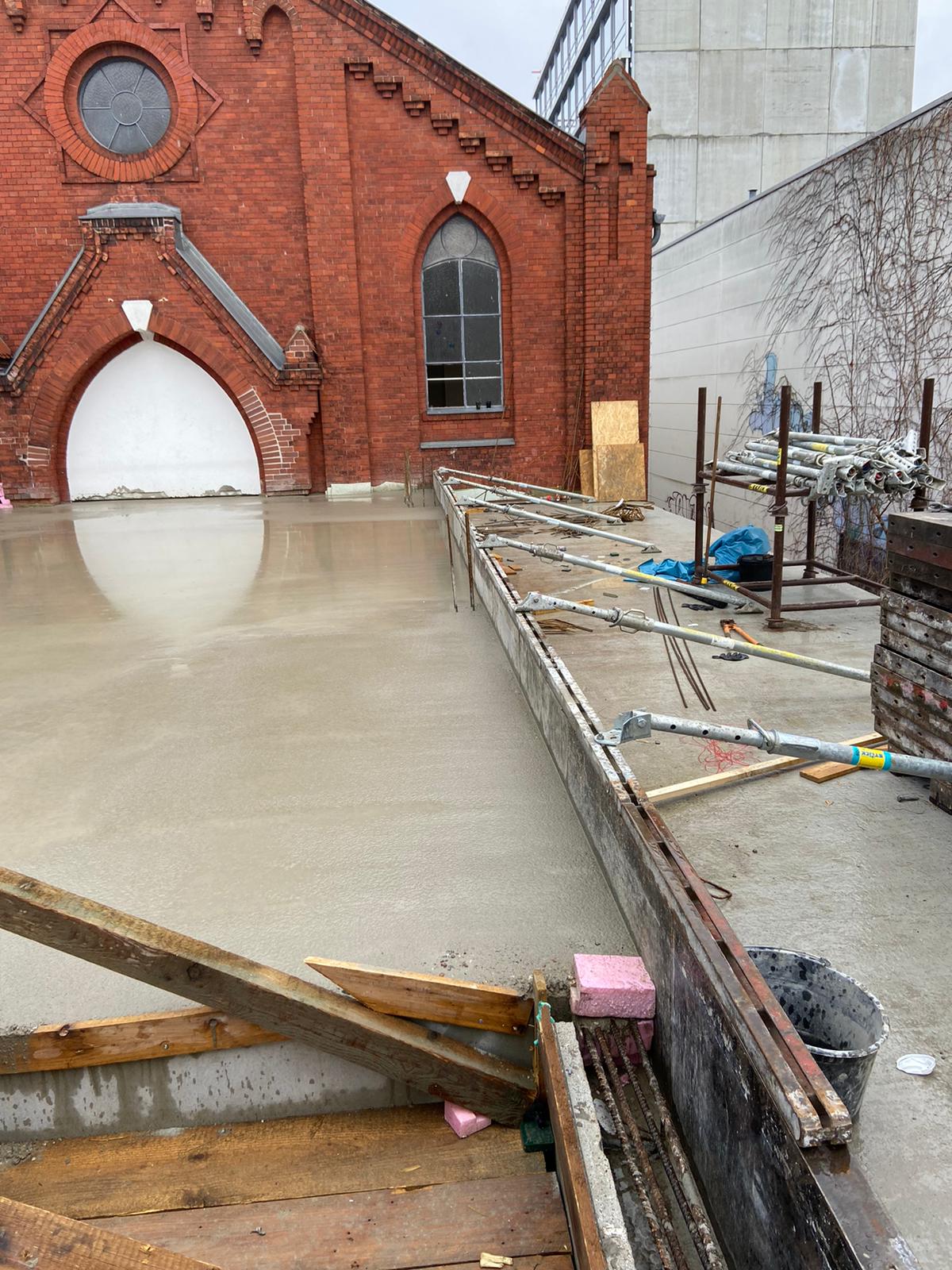

März 2021

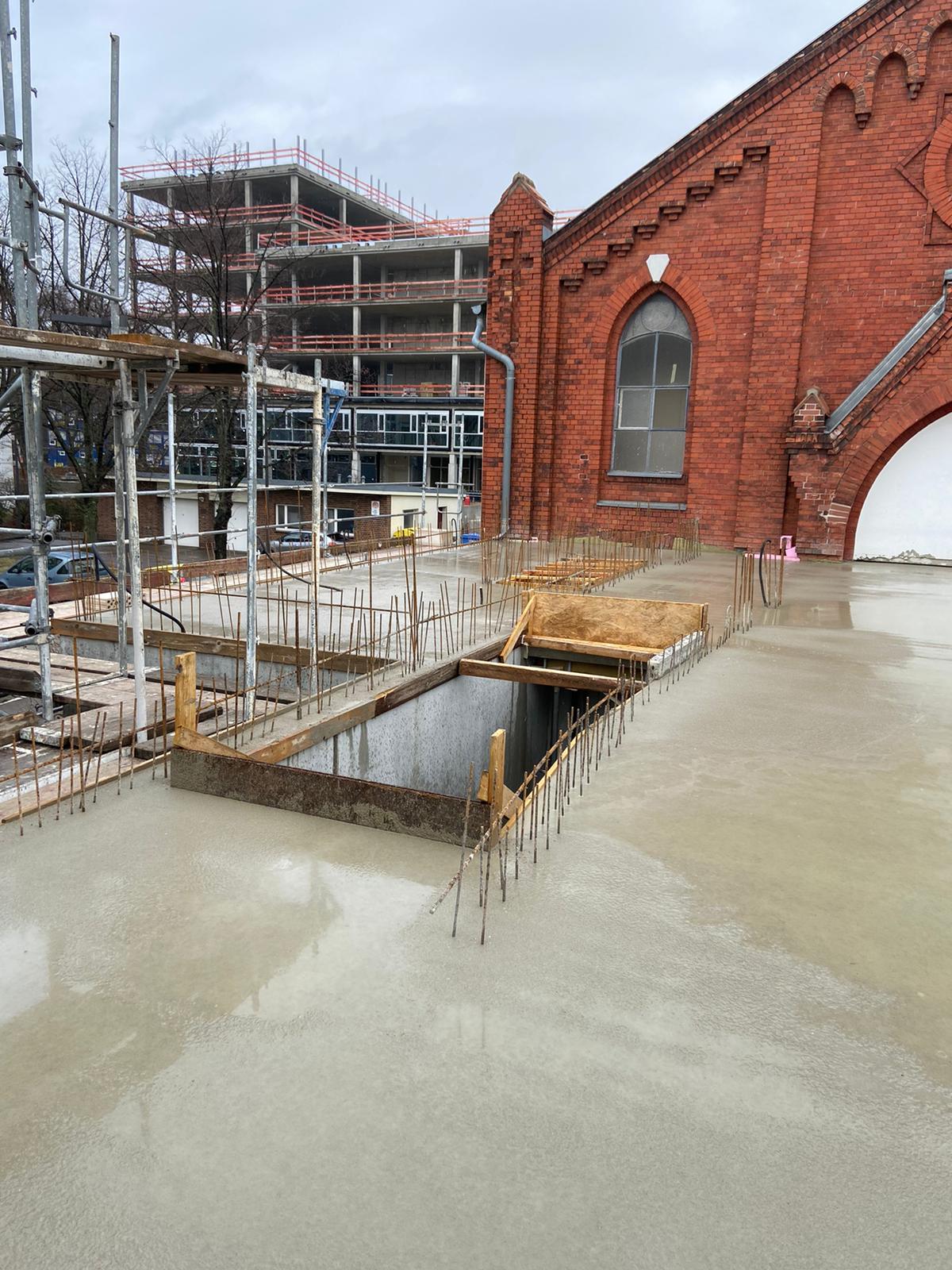

Die Erdgeschossdecke wird betoniert.

Neubau: Wände im Erdgeschoss
Januar 2021
Die vorproduzierten Wände für das Erdgeschoss werden gestellt.

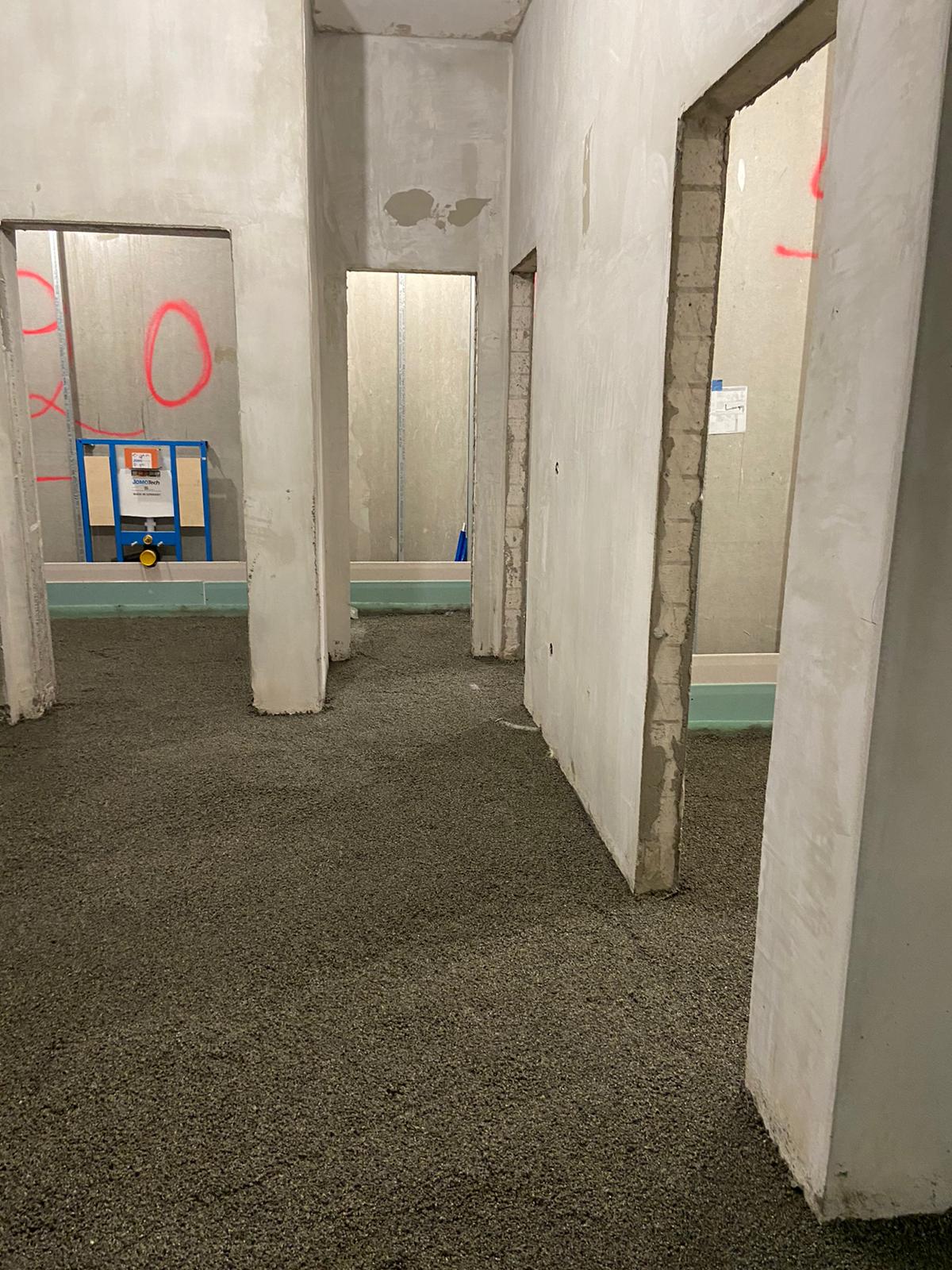

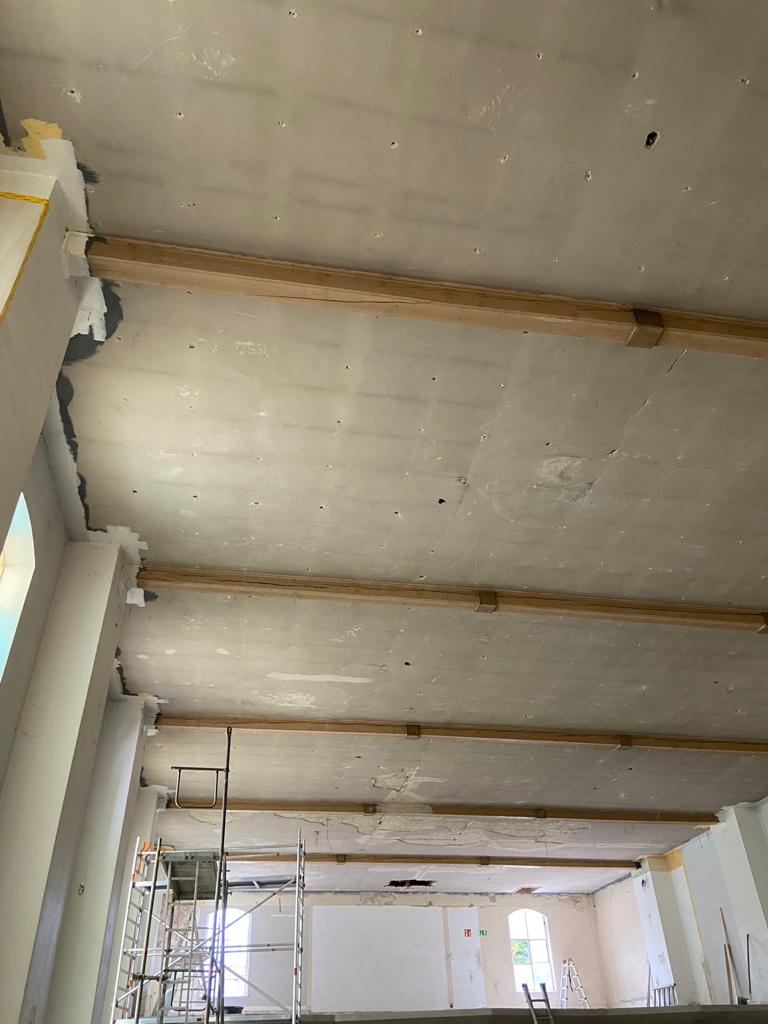

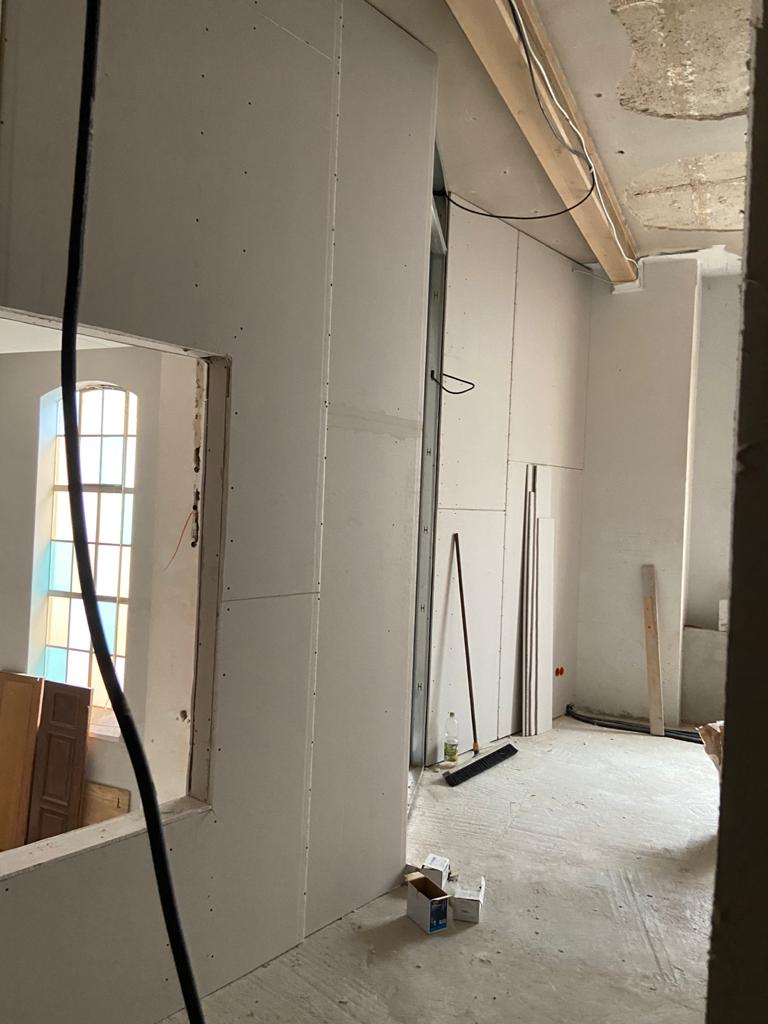

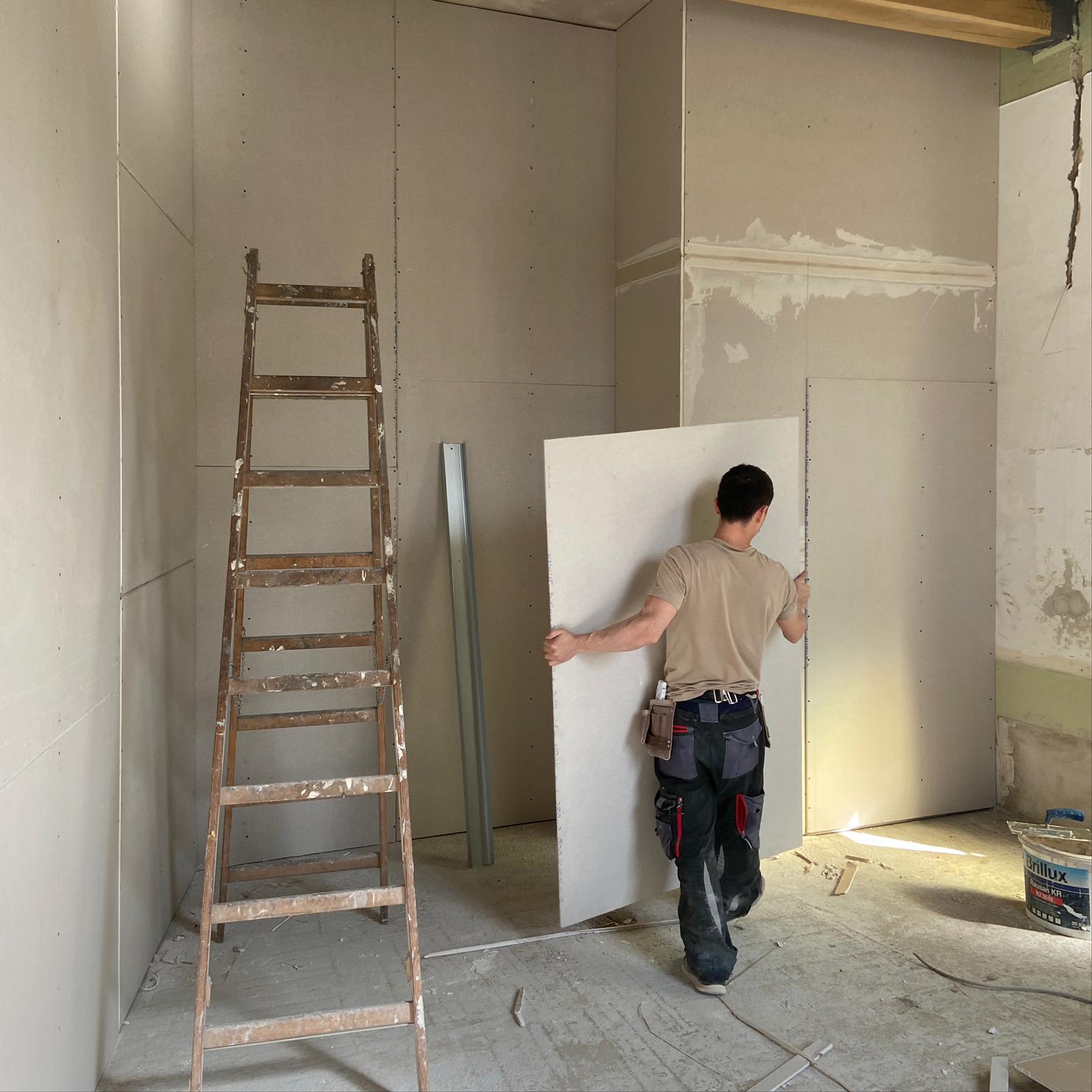

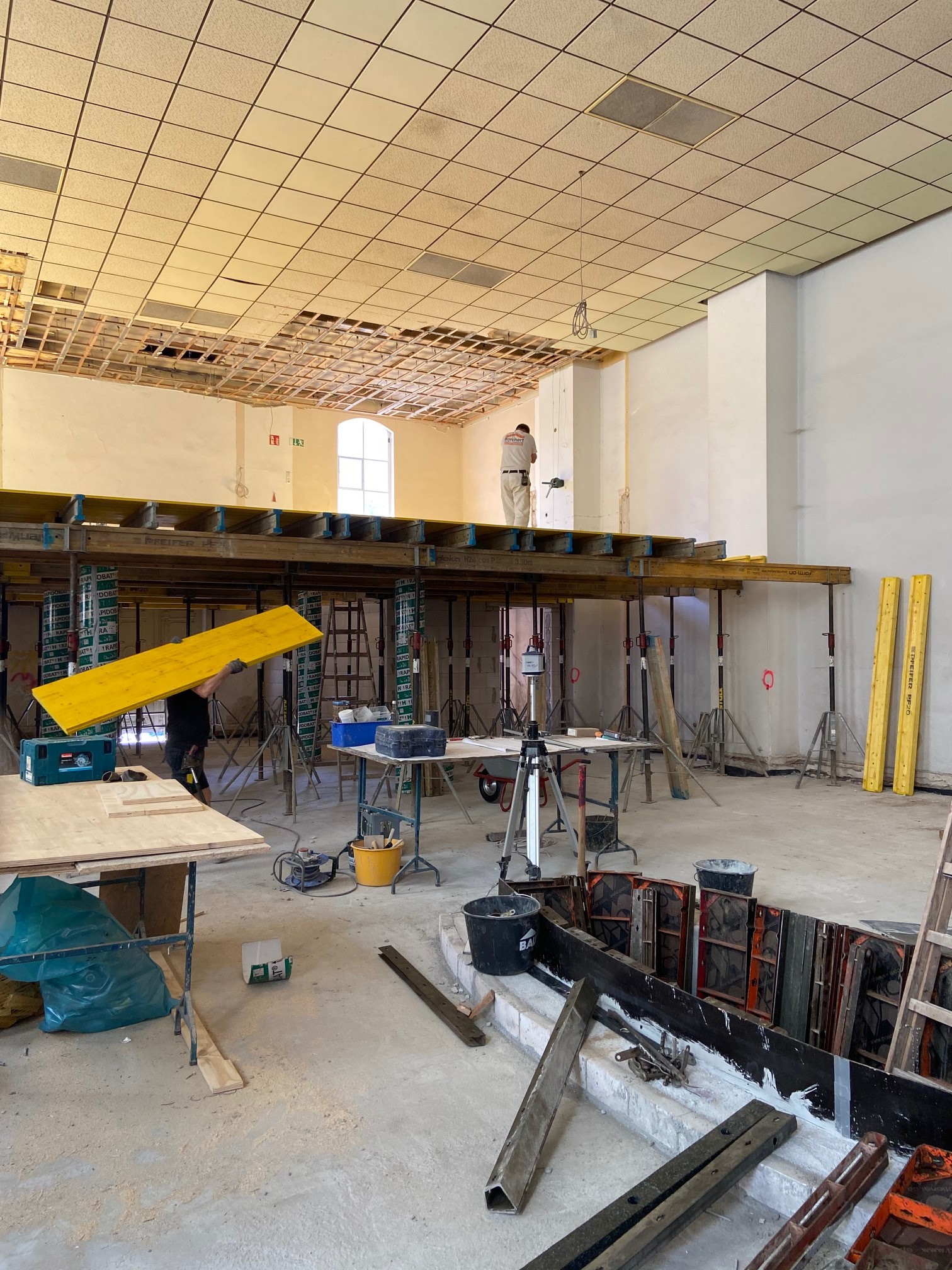

Altbau: Trockenbau auf der
Empore

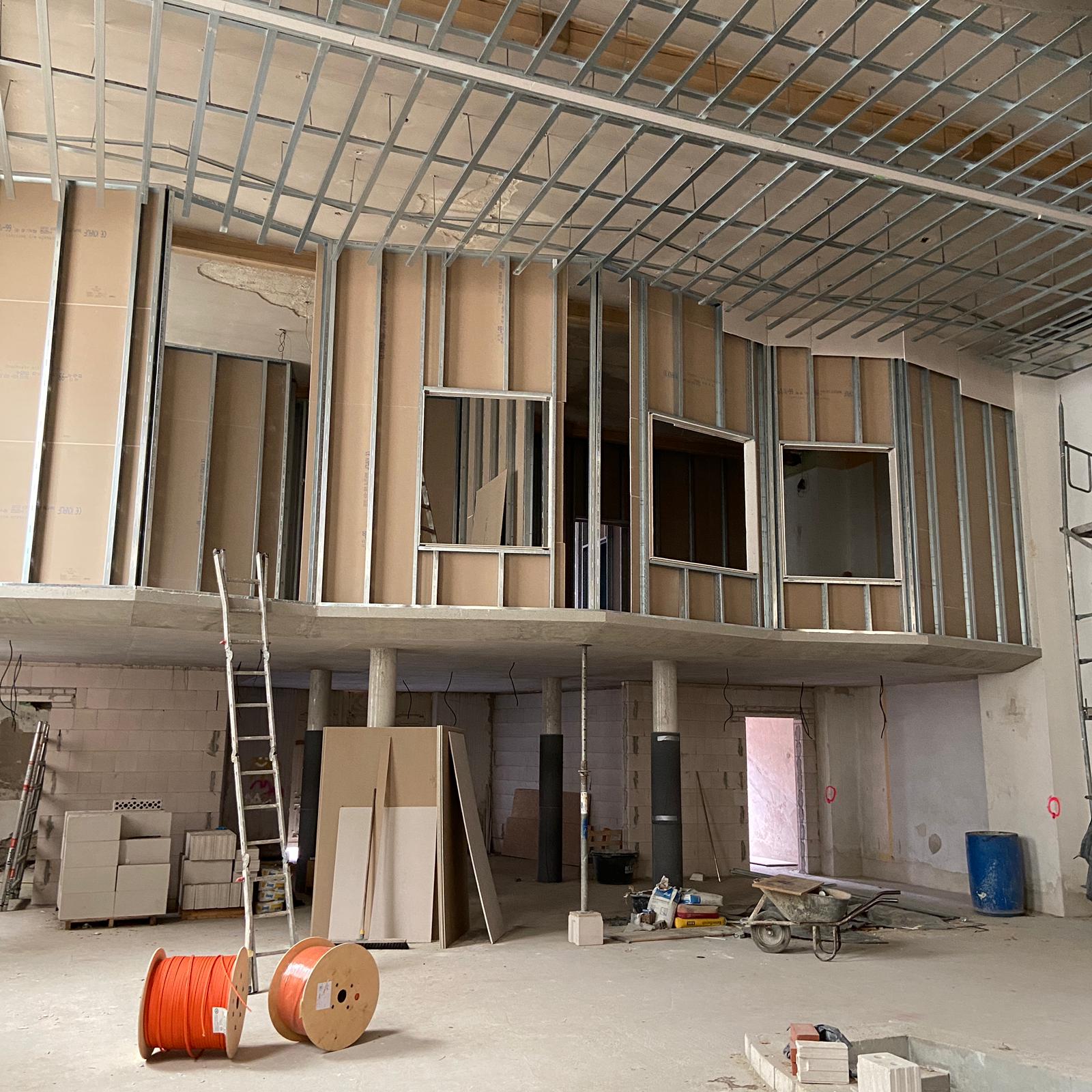

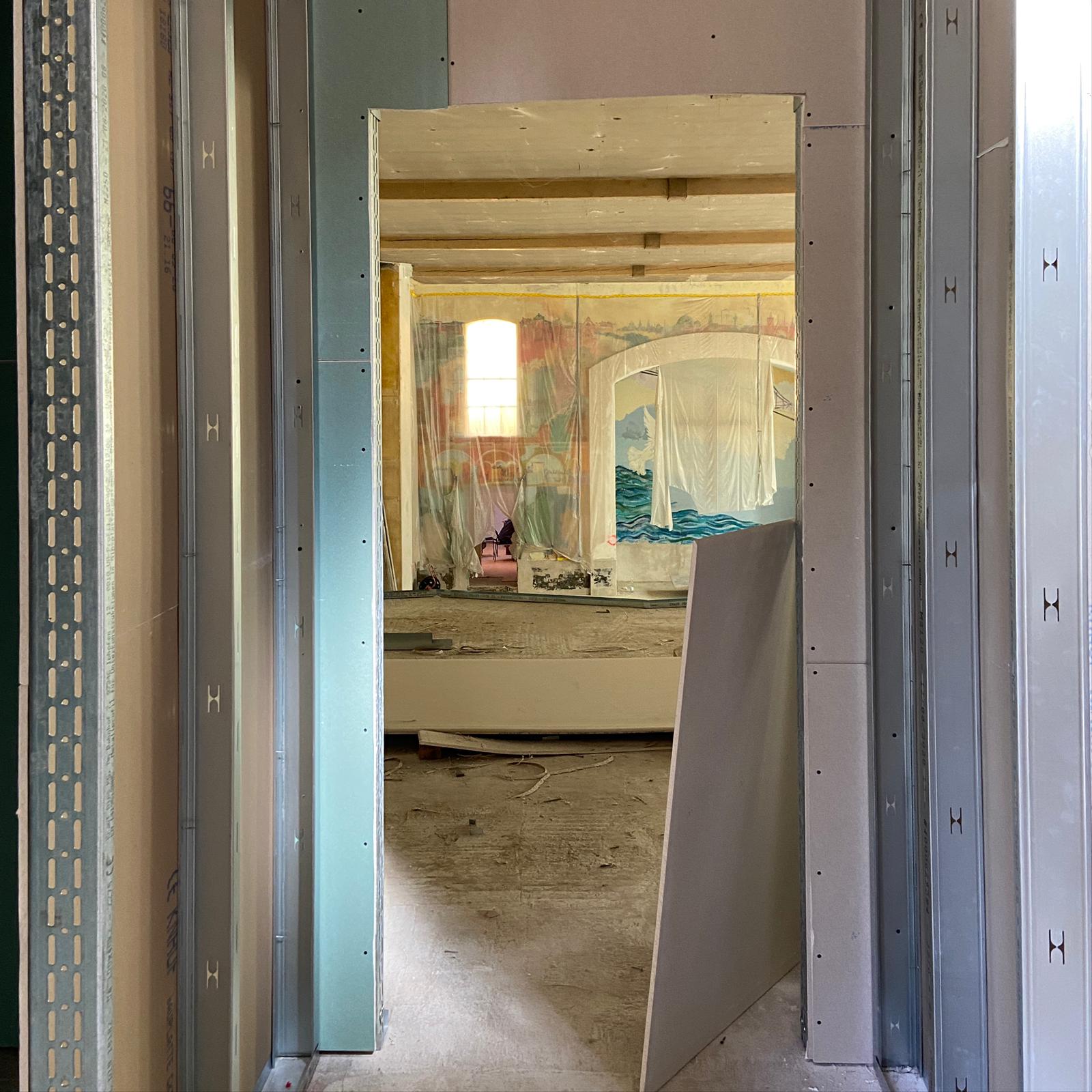

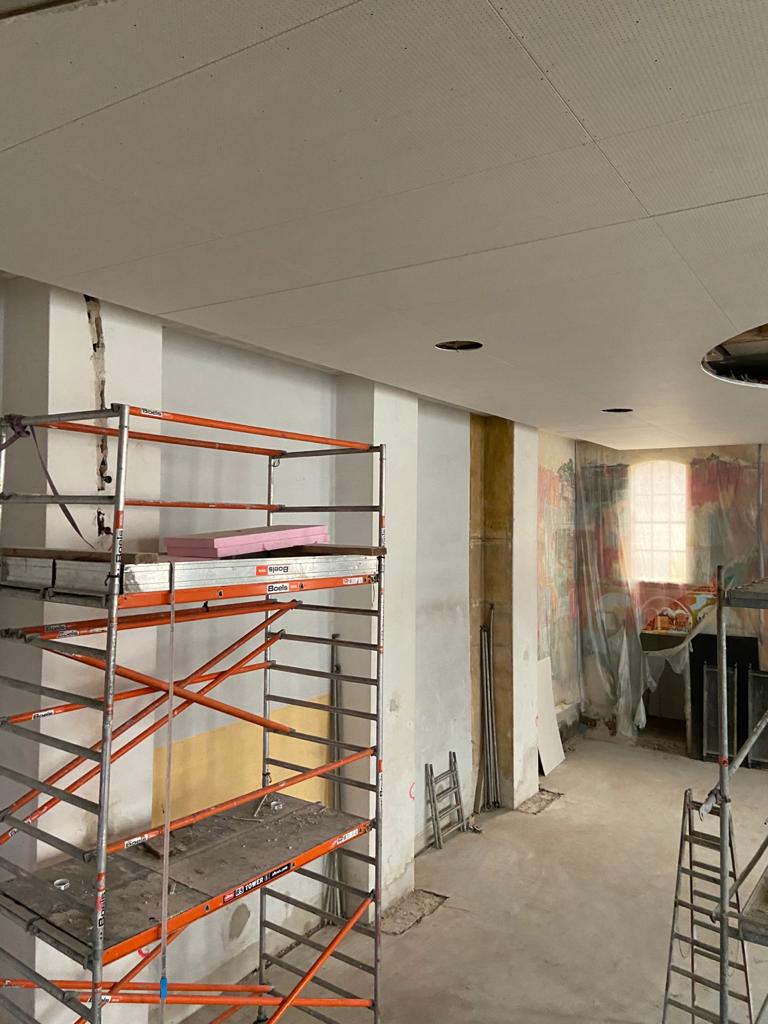

November 2020

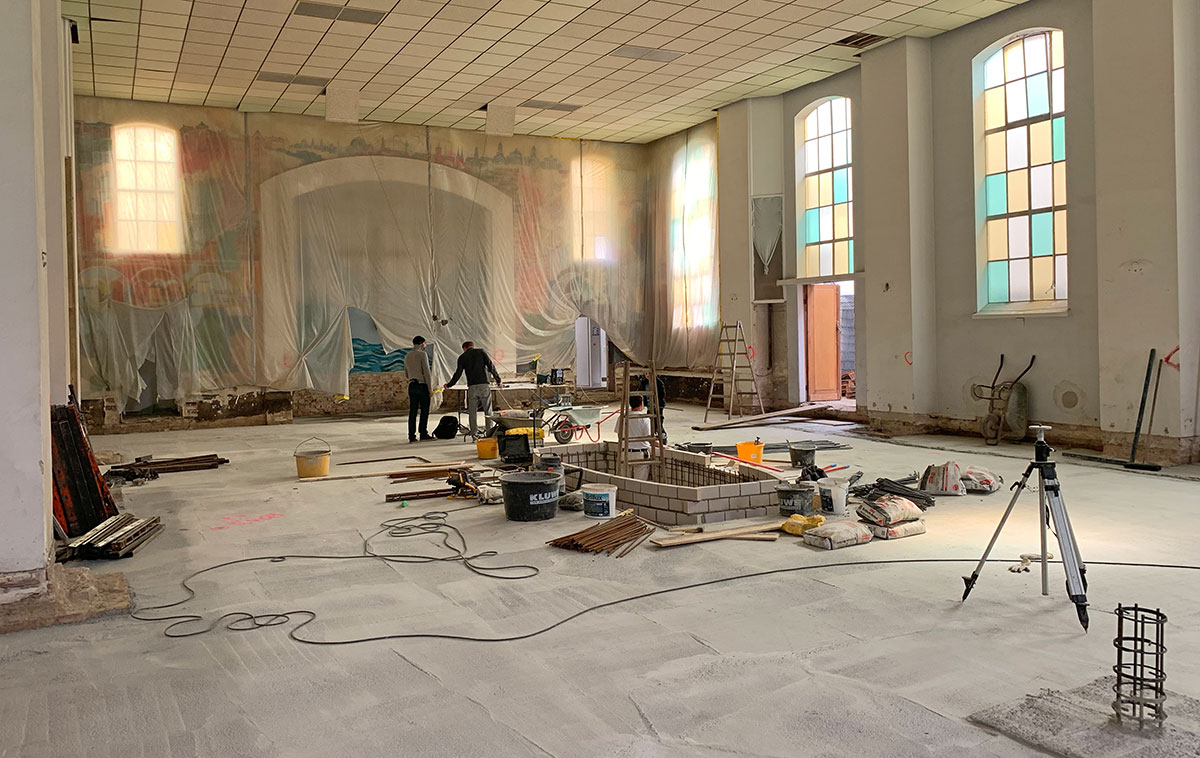

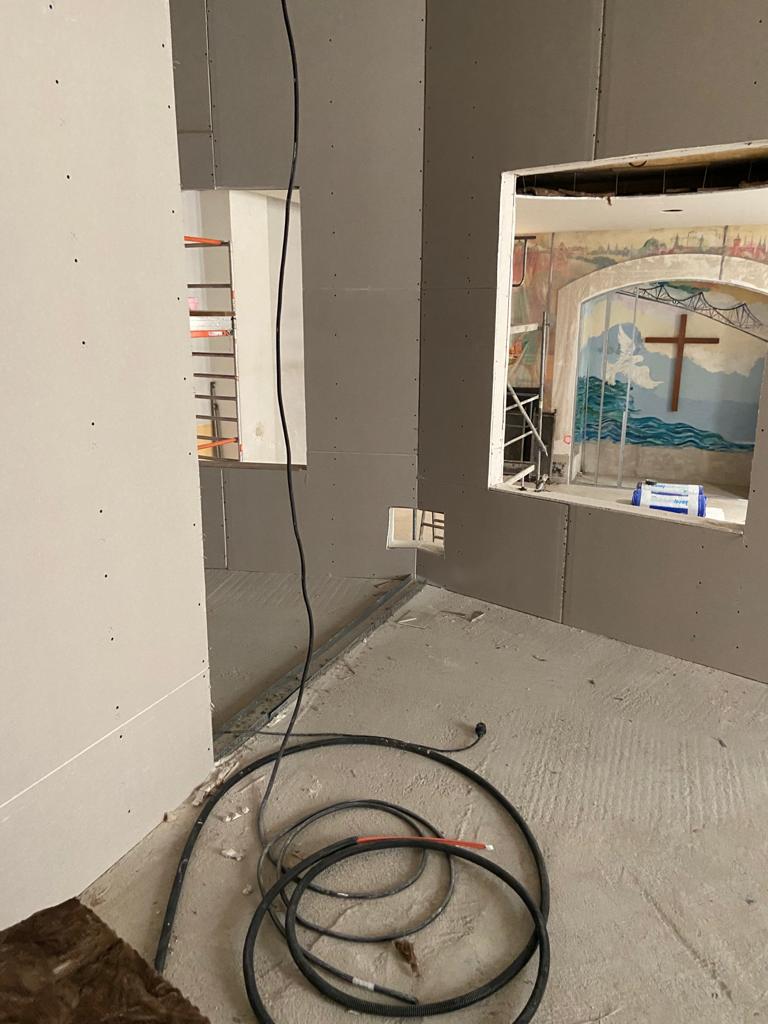

Die Trockenbauwände einschließlich Elektroinstallation sind fertig.

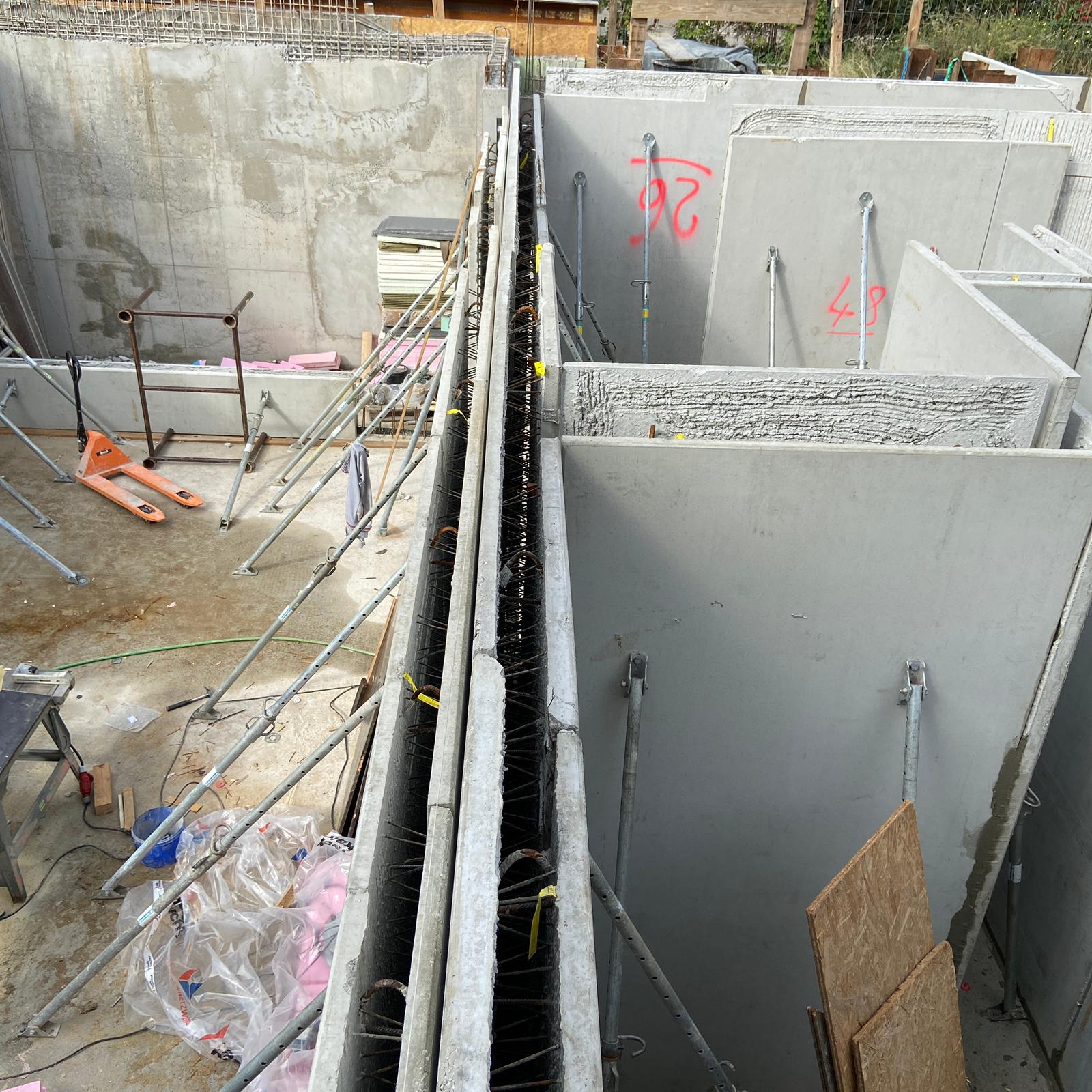

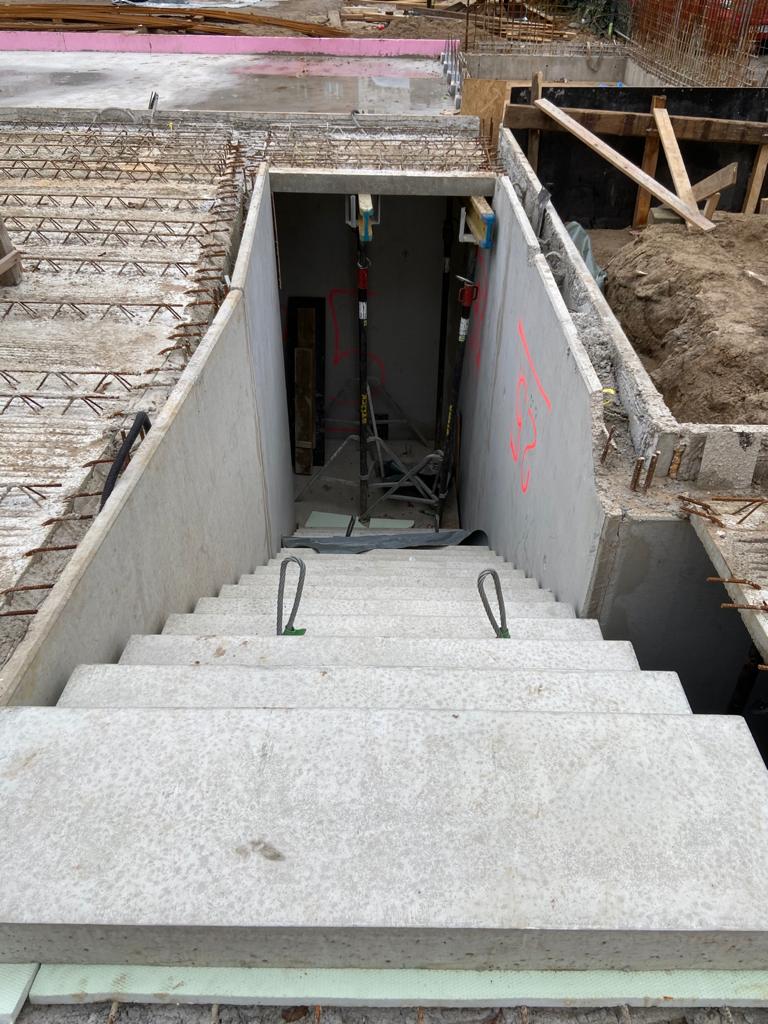

Neubau: Kellerausschachtung
verfüllt

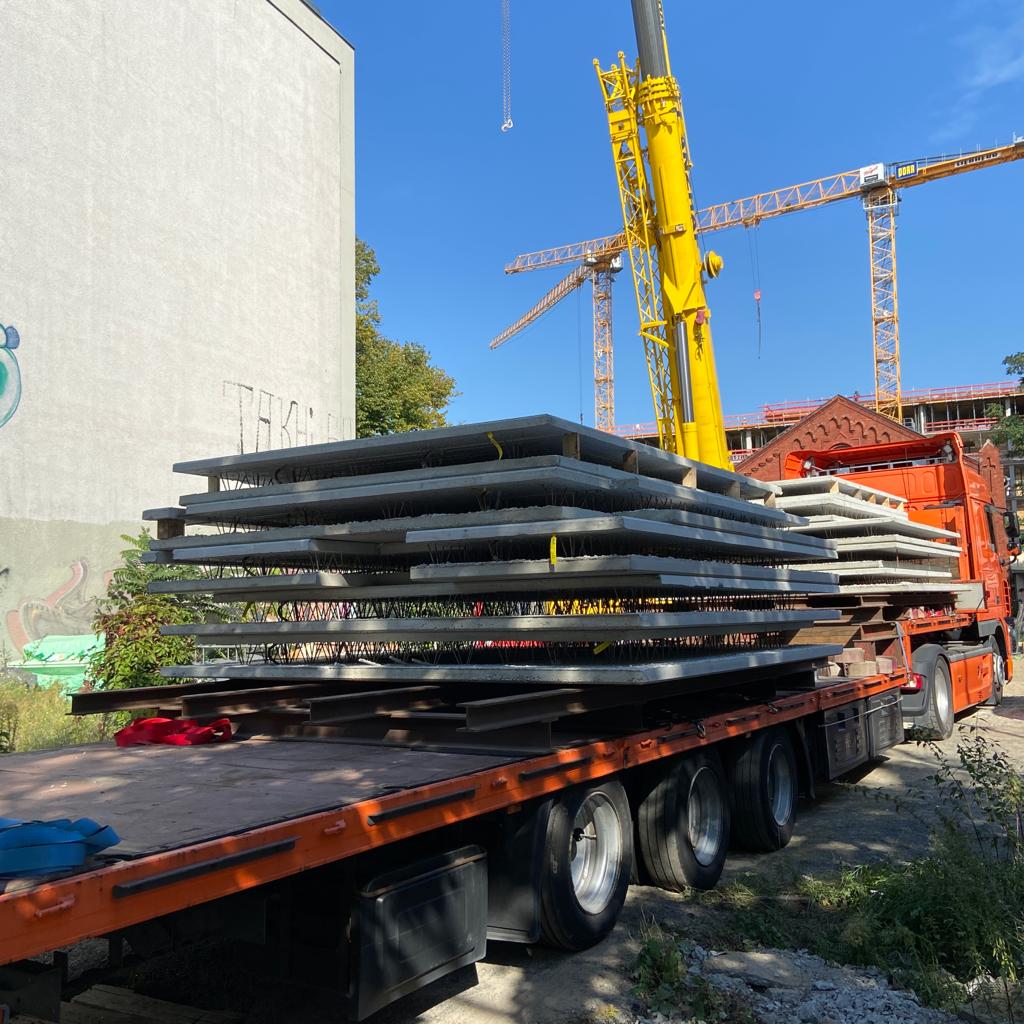

November 2020

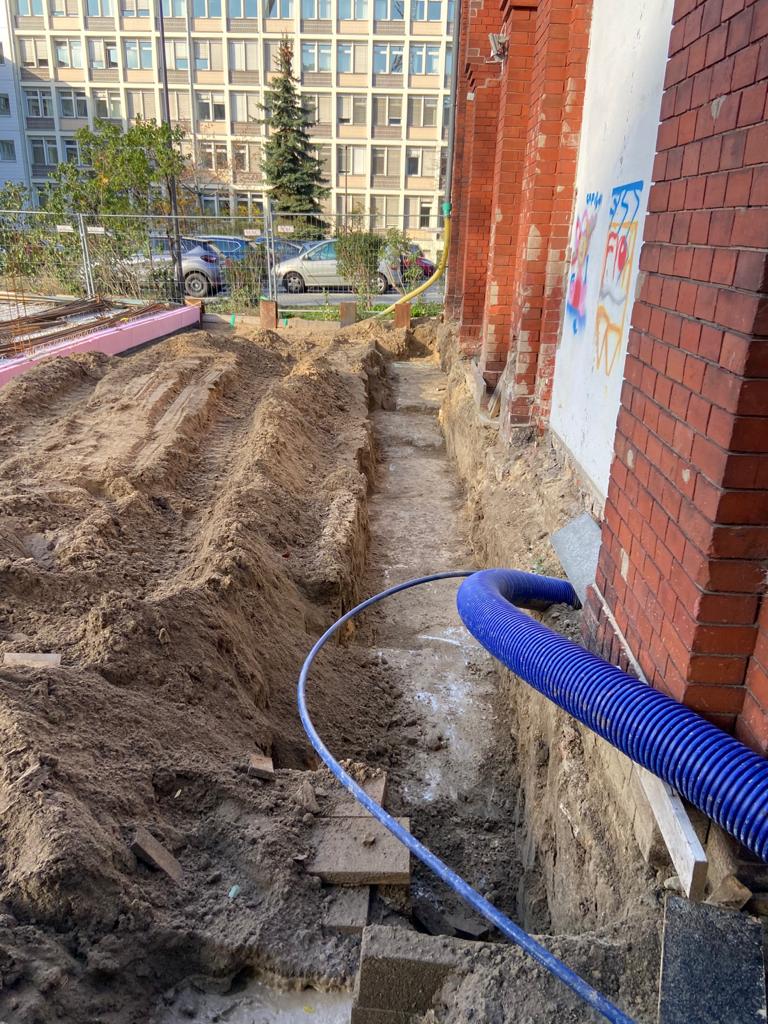

Die Ausschachtungen wurden wieder verfüllt. Insgesamt 32 Baugrubenträger, die jeweils 10 Meter lang waren und die Baugrube gesichert haben, wurden gezogen und abtransportiert.

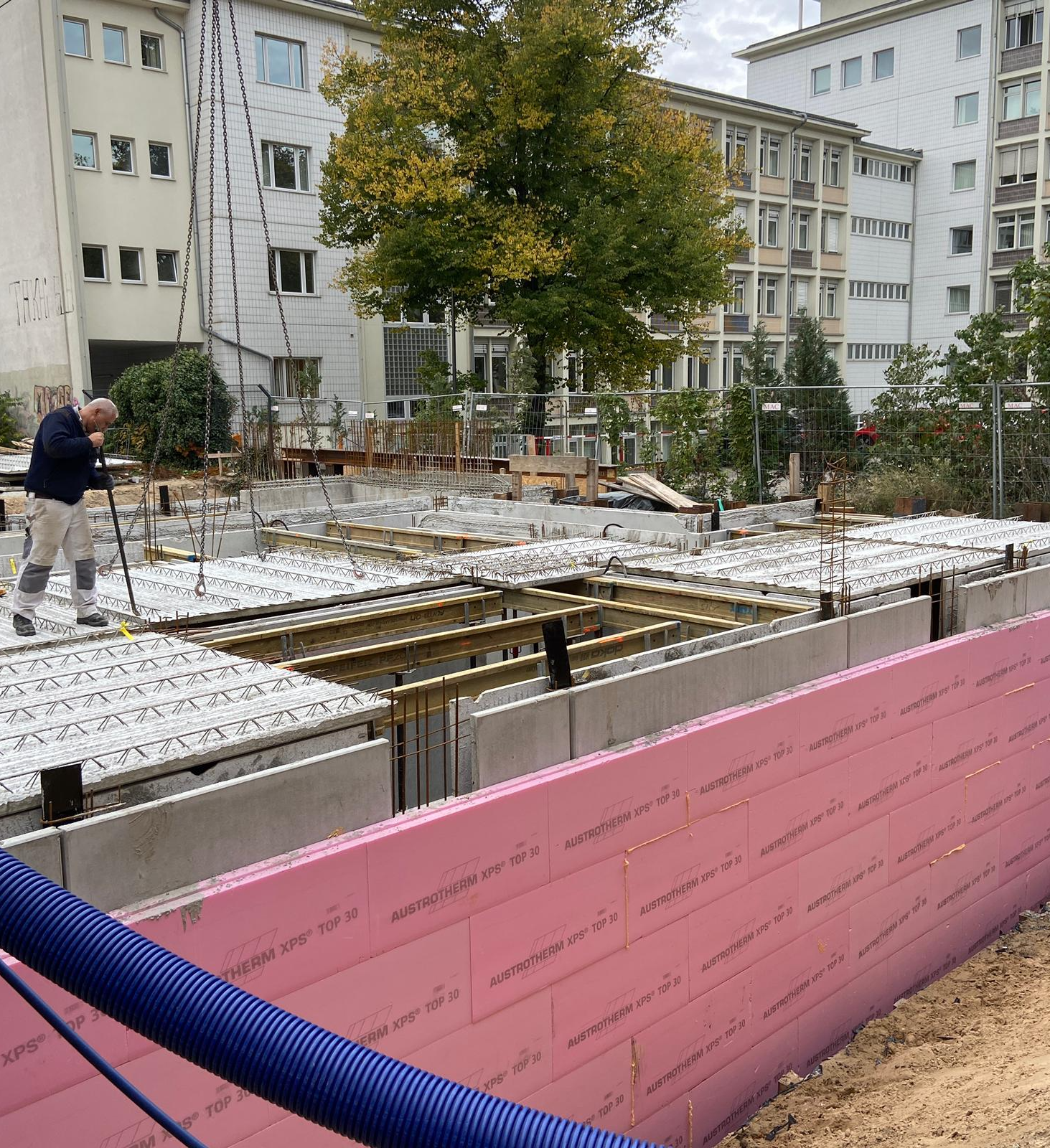

Neubau: Raumaufteilung
im Keller

Oktober 2020
Der zukünftige Keller mit Toiletten, Technikräumen und einer Krypta.
Neubau: Betonwände im Keller
September 2020

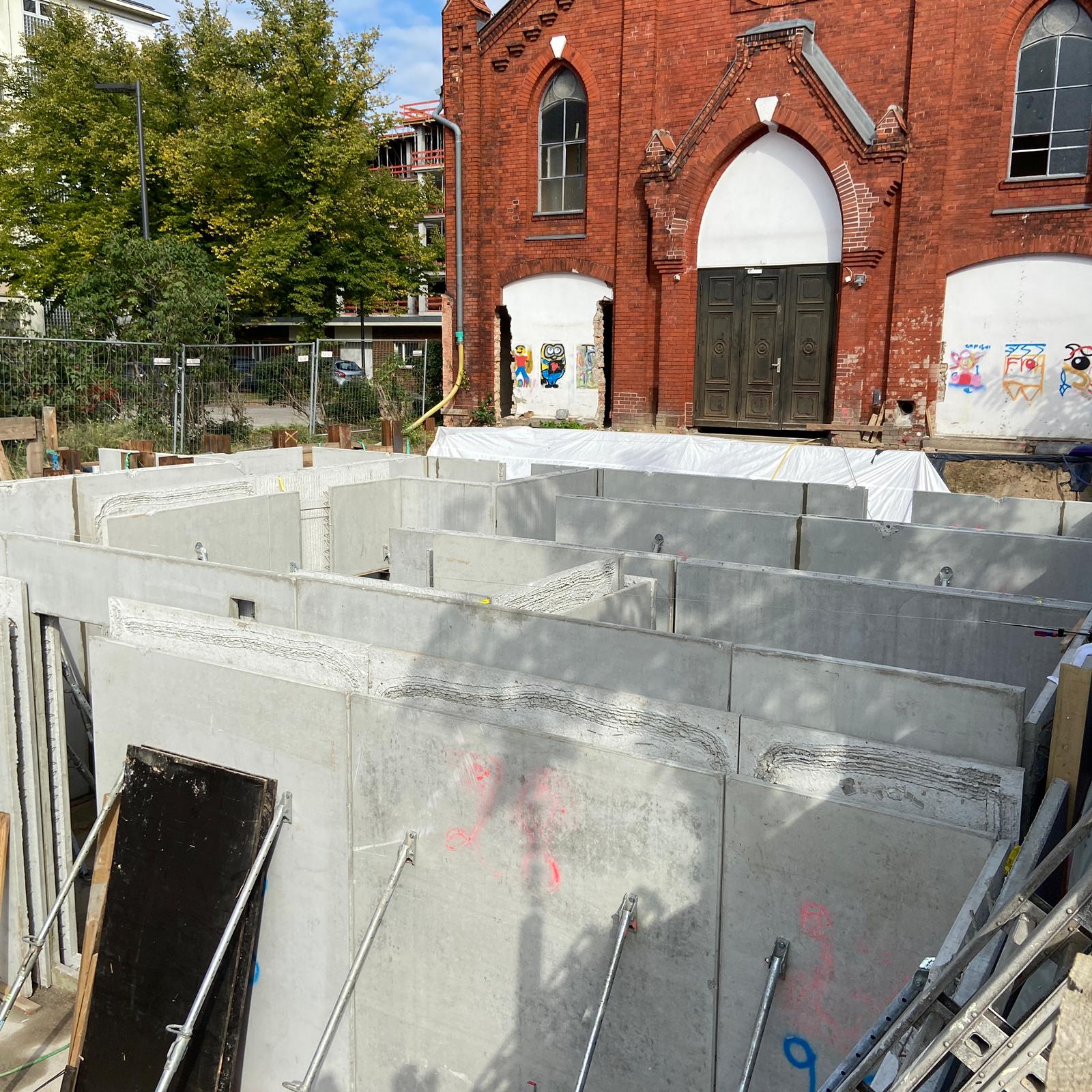

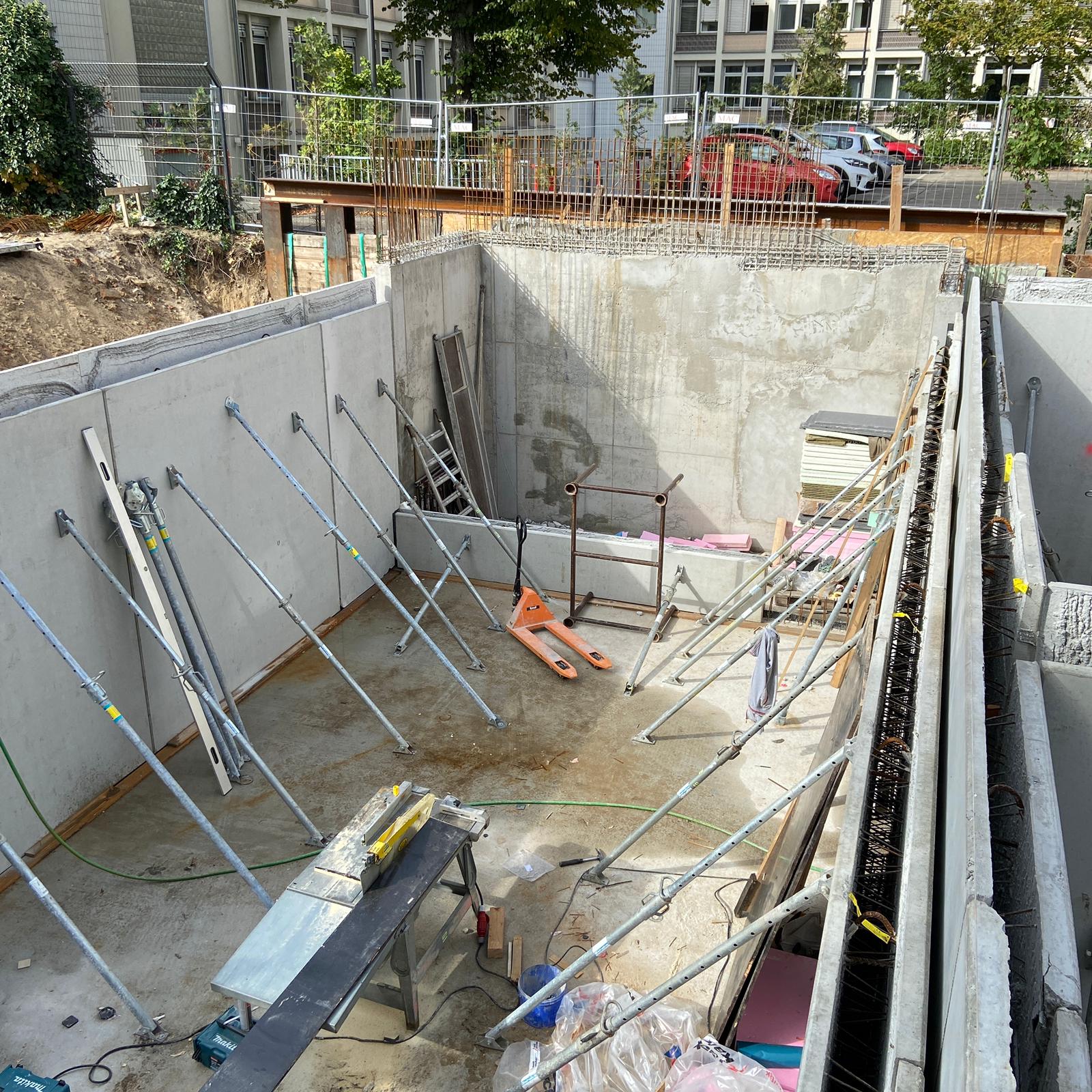

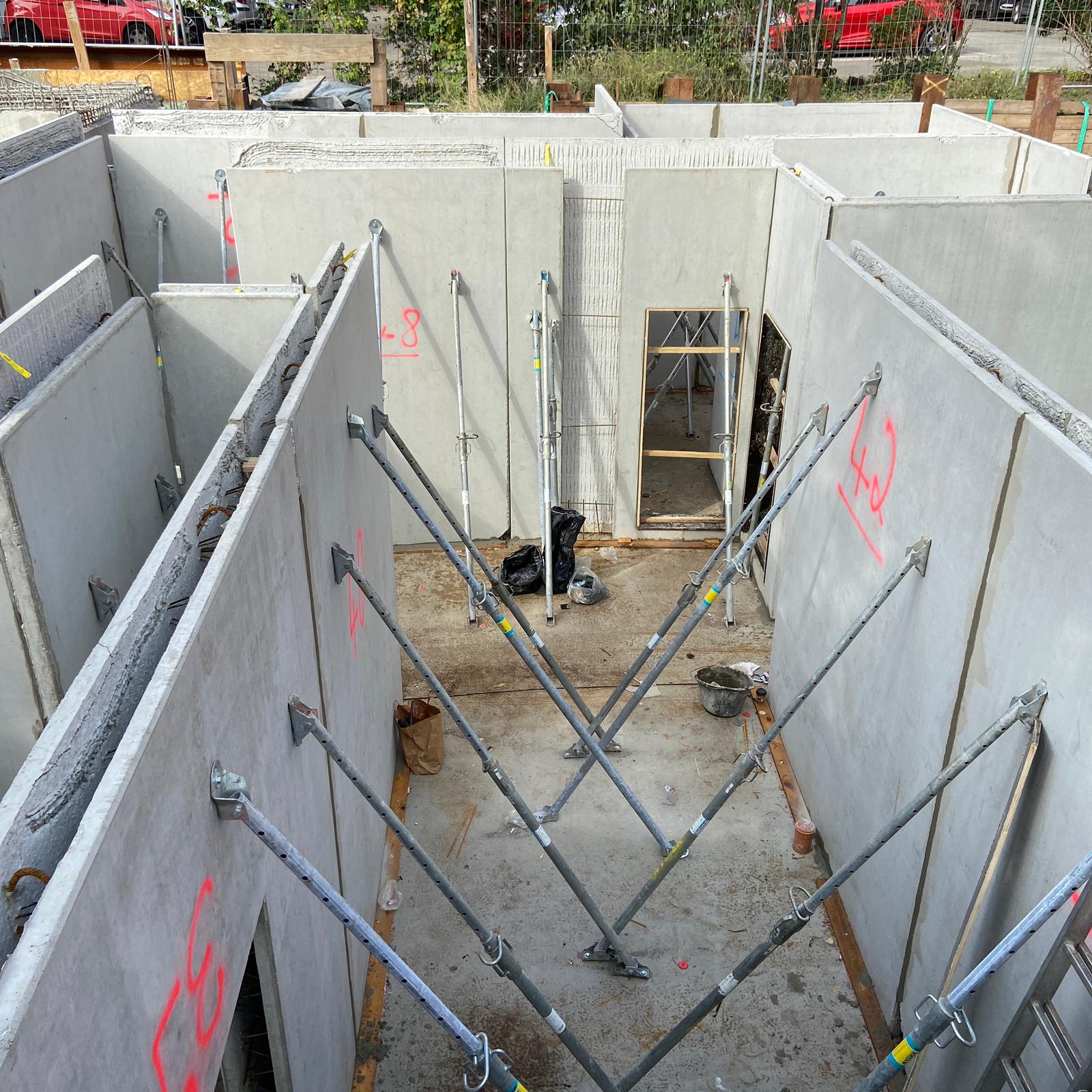

Die Betonwände im Keller stehen.

Neubau: Anlieferung
Betonwände
September 2020

Die maßgefertigen Betonwände werden mittels Teleskopkran eingehoben.

Altbau: Trockenbauwände Empore
September 2020
Die Raumaufteilung auf der neuen größeren Empore entsteht.

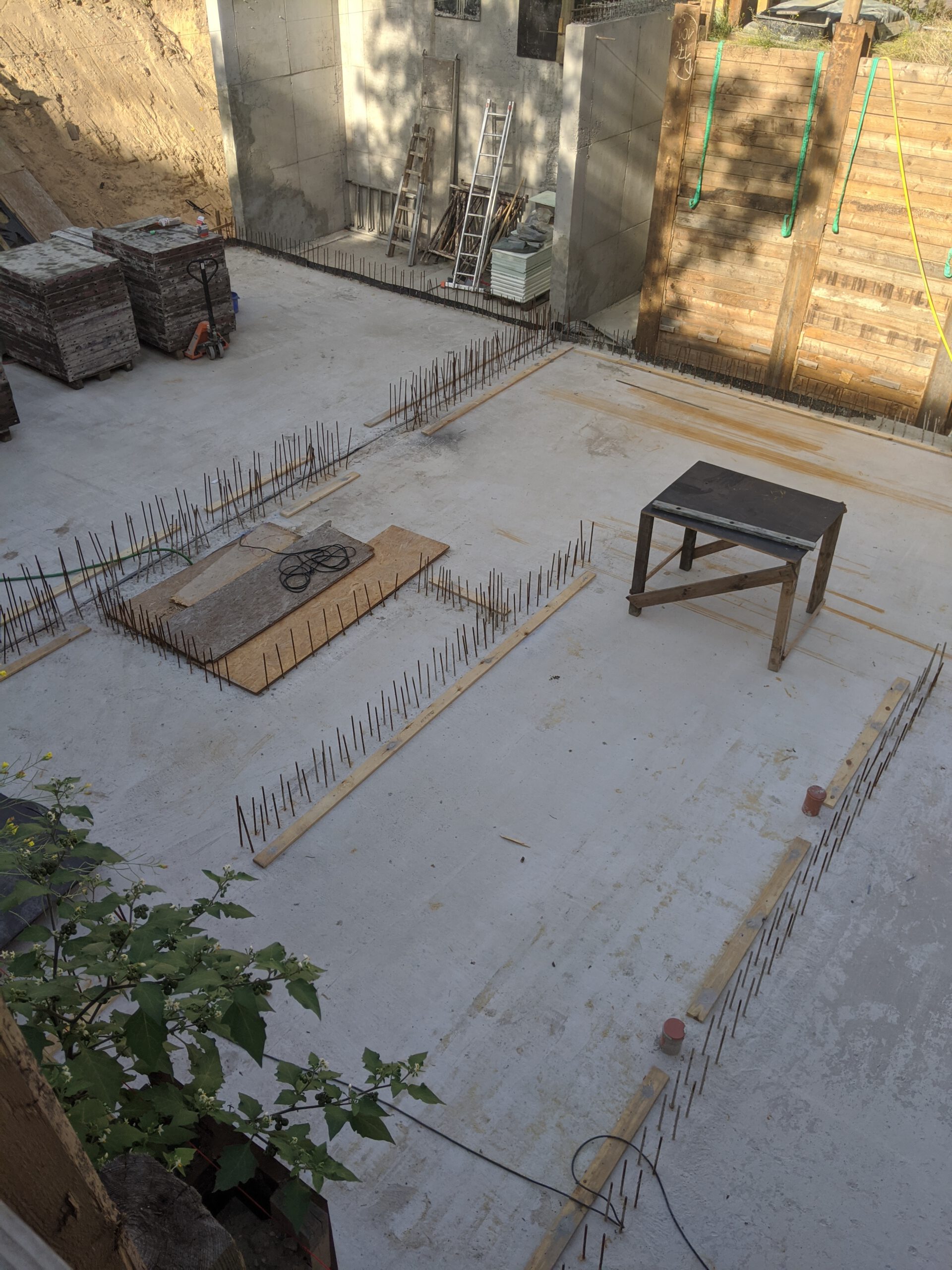

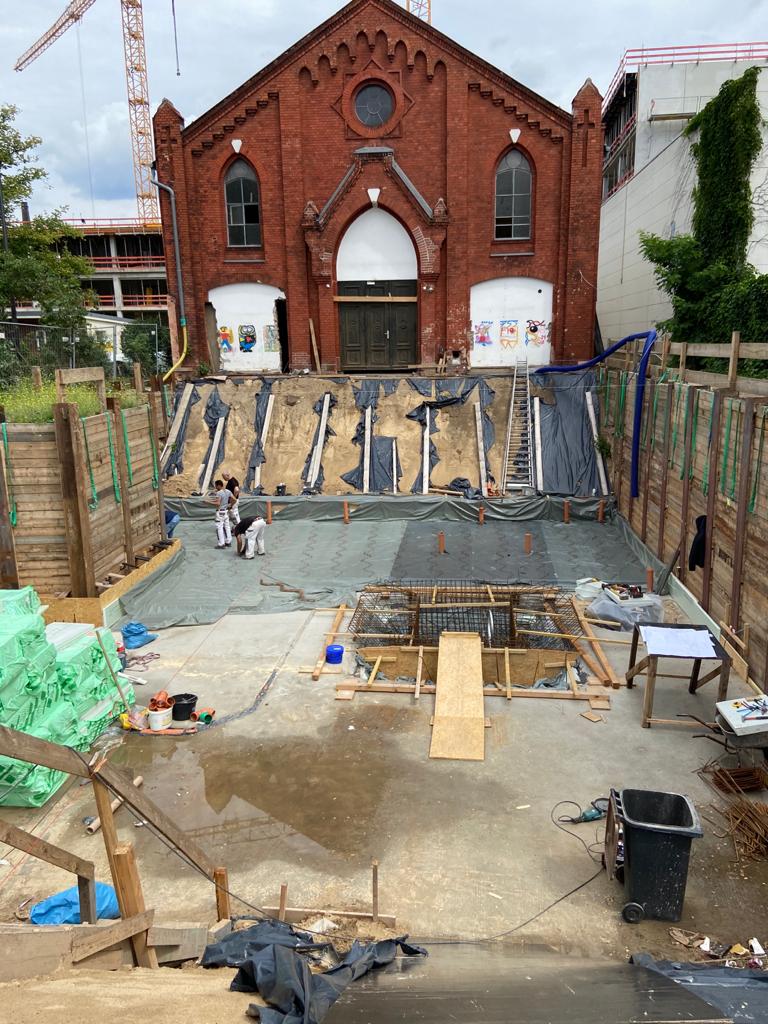

Neubau: Blick in die Baugrube
Juli 2020

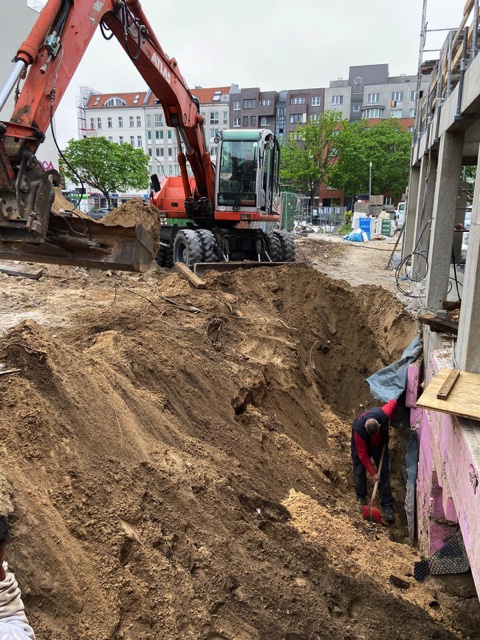

Bald werden hier Betonwände stehen.

Um- und Neubau
Baptistenkirche Wedding
September 2019

Seit einigen Jahren sind unsere Räume für unsere Aktivitäten im Kiez nicht nur zu klein geworden, sondern brauchten auch dringend eine Auffrischung. Wir haben uns viele Gedanken gemacht und Möglichkeiten entwickelt, überdacht, verworfen und wieder neu konzipiert. Bis wir eine Idee hatten, wie unser neues Haus aussehen soll – und was mit unserem alten Haus passiert.
Bis Ende 2021 wird unser altes Gebäude entkernt und innen inklusive aller Haustechnik wie Heizung und Sanitäranlagen komplett erneuert. Vor unserem bisherigen Kirchengebäude wird es einen Neubau geben, der zusätzlichen Platz bietet und dabei die Form unserer Kapelle aufnimmt.
